Page 211 - 道路工程设计与市政施工技术研究
P. 211
第七章 市政给排水施工的相关技术

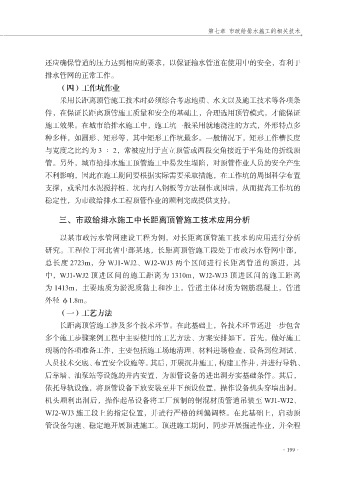

还应确保管道的压力达到相应的要求,以保证输水管道在使用中的安全,有利于
排水管网的正常工作。
(四)工作坑作业
采用长距离顶管施工技术时必须综合考虑地质、水文以及施工技术等各项条
件,在保证长距离顶管施工质量和安全的基础上,合理选用顶管模式,才能保证
施工效果。在城市给排水施工中,施工坑一般采用就地浇注的方式,外形特点多
种多样,如圆形、矩形等,其中矩形工作坑最多。一般情况下,矩形工作槽长度
与宽度之比约为 3 ∶ 2,常被应用于直立顶管或两段交角接近于平角处的折线顶
管。另外,城市给排水施工顶管施工中易发生塌陷,对顶管作业人员的安全产生
不利影响,因此在施工期间要根据实际需要采取措施,在工作坑的周围科学布置
支撑,或采用水泥搅拌桩、坑内打入钢板等方法制作成围墙,从而提高工作坑的
稳定性,为市政给排水工程顶管作业的顺利完成提供支持。
三、市政给排水施工中长距离顶管施工技术应用分析
以某市政污水管网建设工程为例,对长距离顶管施工技术的应用进行分析
研究。工程位于河北省中部某地,长距离顶管施工段处于市政污水管网中部,
总长度 2723m,分 WJ1-WJ2、WJ2-WJ3 两个区间进行长距离管道的顶进,其
中,WJ1-WJ2 顶进区间的施工距离为 1310m,WJ2-WJ3 顶进区间的施工距离
为 1413m,主要地质为淤泥质黏土和沙土。管道主体材质为钢筋混凝土,管道
外径 φ1.8m。
(一)工艺方法
长距离顶管施工涉及多个技术环节。在此基础上,各技术环节还进一步包含
多个施工步骤案例工程中主要使用的工艺方法、方案安排如下。首先,做好施工
现场的各项准备工作,主要包括施工场地清理、材料进场检查、设备到位调试、
人员技术交底、布置安全设施等。其后,开展沉井施工,构建工作井,并进行导轨、
后靠墙、油泵站等设施的井内安置,为顶管设备的进出洞夯实基础条件。其后,
依托导轨设施,将顶管设备下放安装至井下预设位置,操作设备机头穿墙出洞。
机头顺利出洞后,操作起吊设备将工厂预制的钢混材质管道吊装至 WJ1-WJ2、
WJ2-WJ3 施工段上的指定位置,并进行严格的纠偏调整。在此基础上,启动顶
管设备匀速、稳定地开展顶进施工。顶进施工期间,同步开展掘进作业,并全程
·199·
