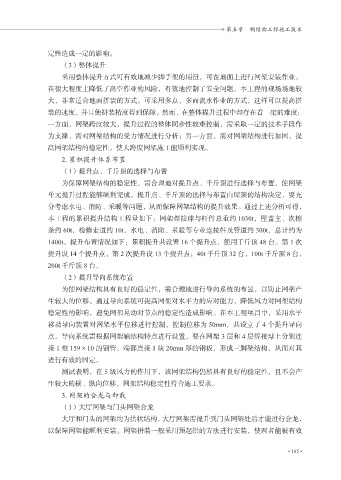

Page 197 - 结构装备施工技术分析与研究
P. 197
» 第五章 钢结构工程施工技术
定性造成一定的影响。
(3)整体提升
采用整体提升方式可有效地减少脚手架的用量,可在地面上进行网架安装作业,
在很大程度上降低了高空作业的风险,有效地控制了安全问题。本工程的现场场地较
大,非常适合地面拼装的方式。可采用多点、多面流水作业的方式,这样可以提高拼
装的速度,并且使拼装精度得到保障。然而,在整体提升过程中却存在着一定的难度:
一方面,网架跨度较大,提升过程的整体同步性较难控制,需采取一定的技术手段作
为支撑,需对网架结构的受力情况进行分析;另一方面,需对网架结构进行加固,提
高网架结构的稳定性,使大跨度网架施工能顺利实现。
2. 累积提升体系布置
(1)提升点、千斤顶的选择与布置
为保障网架结构的稳定性,需合理地对提升点、千斤顶进行选择与布置,使网架
单元提升过程能够顺利完成。提升点、千斤顶的选择与布置由屋顶的结构决定,要充
分考虑水电、消防、采暖等问题,从而保障网架结构的提升效果。通过上述分析可得,
本工程的累积提升结构工程量如下:网架焊接球与杆件总重约 1030t,屋盖主、次檩
条约 60t,检修走道约 10t,水电、消防、采暖等专业连接件及管道约 300t,总计约为
1400t。提升布置情况如下:累积提升共设置 16 个提升点,使用千斤顶 48 台。第 1 次
提升设 14 个提升点,第 2 次提升设 13 个提升点;40t 千斤顶 32 台,100t 千斤顶 8 台,
200t 千斤顶 8 台。
(2)提升导向系统布置
为使网架结构具有良好的稳定性,需合理地进行导向系统的布置,以防止网架产
生较大的位移。通过导向系统可提高网架对水平力的应对能力,降低风力对网架结构
稳定性的影响,避免网架晃动对节点的稳定性造成影响。在本工程项目中,采用水平
移动导向装置对网架水平位移进行控制,控制位移为 50mm,共设立了 4 个提升导向
点。导向系统需根据网架轴结构特点进行设置,要在网架 3 层和 4 层焊接球上分别连
接 1 根 159×10 的钢管,端部连接 1 块 20mm 厚的钢板,形成三脚架结构,从而对其
进行有效的固定。
测试表明,在 5 级风力的作用下,该网架结构仍然具有良好的稳定性,且不会产
生较大的横、纵向位移,网架结构稳定性符合施工要求。
3. 网架的合龙与卸载
(1)大厅网架与门头网架合龙
大厅和门头的网架均为拱状结构,大厅网架需提升到门头网架处后才能进行合龙,
以保障网架能顺利安装。网架拼装一般采用预起拱的方法进行安装,使两者能被有效
• 185 •
