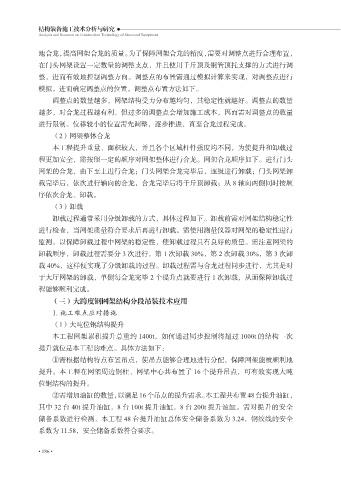

             地合龙,提高网架合龙的质量。为了保障网架合龙的精度,需要对调整点进行合理布置,
             在门头网架设置一定数量的调整支点,并且使用千斤顶及钢管顶托支撑的方式进行调
             整,进而有效地控制调整方向。调整点的布置需通过模拟计算来实现,对调整点进行
             模拟,进而确定调整点的位置。调整点布置方法如下。
                 调整点的数量越多,网架结构受力分布越均匀,其稳定性就越好。调整点的数量

             越多,对合龙过程越有利,但过多的调整点会增加施工成本,因而需对调整点的数量
             进行限制。位移较小的位置需先调整,逐步推进,直至合龙过程完成。
                 (2)网架整体合龙

                 本工程提升重量、面积较大,并且各个区域杆件强度均不同,为使提升和卸载过
             程更加安全,需按照一定的顺序对网架整体进行合龙。网架合龙顺序如下。进行门头
             网架的合龙,由下至上进行合龙;门头网架合龙完毕后,逐级进行卸载;门头网架卸
             载完毕后,依次进行轴向的合龙,合龙完毕后将千斤顶卸载;从 8 轴向两侧同时按顺

             序依次合龙、卸载。
                 (3)卸载
                 卸载过程通常采用分级卸载的方式,具体过程如下。卸载前需对网架结构稳定性

             进行检查,当网架质量符合要求后再进行卸载。需使用测量仪器对网架的稳定性进行
             监测,以保障卸载过程中网架的稳定性,使卸载过程具有良好的质量。需注意网架的
             卸载顺序,卸载过程需要分 3 次进行,第 1 次卸载 30%,第 2 次卸载 30%,第 3 次卸
             载 40%,这样便实现了分级卸载的过程。卸载过程需与合龙过程同步进行,尤其是对
             于大厅网架的卸载,单侧每合龙完毕 2 个提升点就要进行 1 次卸载,从而保障卸载过

             程能够顺利完成。
                 (三)大跨度钢网架结构分段吊装技术应用
                 1. 施工难点应对措施

                 (1)大吨位钢结构提升
                 本工程网架累积提升总重约 1400t,如何通过同步控制将超过 1000t 的结构一次
             提升就位是本工程的难点。具体方法如下:
                 ①需根据结构特点布置吊点,使吊点能够合理地进行分配,保障网架能被顺利地

             提升。本工程在网架周边钢柱、网架中心共布置了 16 个提升吊点,可有效实现大吨
             位钢结构的提升。
                 ②需增加油缸的数量,以满足16个吊点的提升需求。本工程共布置48台提升油缸,
             其中 32 台 40t 提升油缸,8 台 100t 提升油缸,8 台 200t 提升油缸。需对提升的安全

             储备系数进行检测,本工程 48 台提升油缸总体安全储备系数为 3.24,钢绞线的安全
             系数为 11.58,安全储备系数符合要求。
