水利工程施工新技术与安全管理研究
             Research on New Technologies and Safety Management in Water Conservancy Engineering Construction

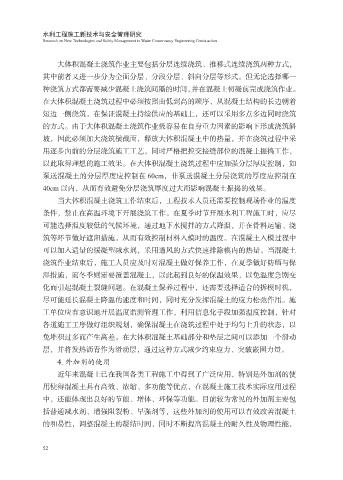

                  大体积混凝土浇筑作业主要包括分层连续浇筑、推移式连续浇筑两种方式,
             其中前者又进一步分为全面分层、分段分层、斜向分层等形式。但无论选择哪一
             种浇筑方式都需要减少混凝土浇筑间隔的时间,并在混凝土初凝前完成浇筑作业。

             在大体积混凝土浇筑过程中必须按照由低到高的顺序,从混凝土结构的长边朝着
             短边一侧浇筑,在保证混凝土持续供应的基础上,还可以采用多点多边同时浇筑
             的方式。由于大体积混凝土浇筑作业极容易在自身重力因素的影响下形成浇筑斜
             坡,因此必须加大浇筑横截面,释放大体积混凝土中的热量,并在浇筑过程中采

             用逐步向前的分层浇筑施工工艺,同时严格把控交接缝部位的混凝土振捣工作,
             以此取得理想的施工效果。在大体积混凝土浇筑过程中应加强分层厚度控制,如
             泵送混凝土的分层厚度应控制在 60cm,非泵送混凝土分层浇筑的厚度应控制在

             40cm 以内,从而有效避免分层浇筑厚度过大而影响混凝土振捣的效果。
                  当大体积混凝土浇筑工作结束后,工程技术人员还需要控制现场作业的温度
             条件,禁止在高温环境下开展浇筑工作。在夏季时节开展水利工程施工时,应尽
             可能选择温度较低的气候环境,通过地下水搅拌的方式降温,并在骨料运输、浇
             筑等环节做好遮阳措施,从而有效控制材料入模时的温度。在混凝土入模过程中

             可以加入适量的缓凝型减水剂,采用通风的方式快速排除模内的热量。当混凝土
             浇筑作业结束后,施工人员应及时对混凝土做好保养工作,在夏季做好防晒与保
             湿措施,而冬季则需要覆盖混凝土,以此起到良好的保温效果,以免温度急剧变

             化而引起混凝土裂缝问题。在混凝土保养过程中,还需要选择适合的拆模时机,
             尽可能延长混凝土降温的速度和时间,同时充分发挥混凝土的应力松弛作用。施
             工单位应有意识地开展温度监测管理工作,利用信息化手段加强温度控制,针对
             各道施工工序做好组织规划,确保混凝土在浇筑过程中处于均匀上升的状态,以
             免堆积过多而产生高差。在大体积混凝土基础部分和垫层之间可以添加一个滑动

             层,并将发热沥青作为滑动层,通过这种方式减少约束应力、突破嵌固力量。
                  4. 外加剂的使用
                  近年来混凝土已在我国各类工程施工中得到了广泛应用,特别是外加剂的使

             用使得混凝土具有高效、浓缩、多功能等优点,在混凝土施工技术实际应用过程
             中,还能体现出良好的节能、增体、环保等功能。目前较为常见的外加剂主要包
             括普通减水剂、增强阻裂粉、早强剂等,这些外加剂的使用可以有效改善混凝土
             的和易性,调整混凝土的凝结时间,同时不断提高混凝土的耐久性及物理性能,
