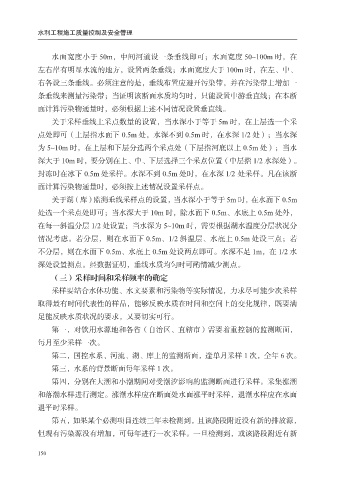

水面宽度小于 50m,中间河道设一条垂线即可;水面宽度 50~100m 时,在
左右岸有明显水流的地方,设置两条垂线;水面宽度大于 100m 时,在左、中、
右各设三条垂线。必须注意的是,垂线布置应避开污染带,并在污染带上增加一
条垂线来测量污染带;当证明该断面水质均匀时,只能设置中游垂直线;在本断
面计算污染物通量时,必须根据上述不同情况设置垂直线。
关于采样垂线上采点数量的设置,当水深小于等于 5m 时,在上层选一个采
点处即可(上层指水面下 0.5m 处,水深不到 0.5m 时,在水深 1/2 处);当水深
为 5~10m 时,在上层和下层分选两个采点处(下层指河底以上 0.5m 处);当水
深大于 10m 时,要分别在上、中、下层选择三个采点位置(中层指 1/2 水深处)。
封冻时在冰下 0.5m 处采样。水深不到 0.5m 处时,在水深 1/2 处采样。凡在该断
面计算污染物通量时,必须按上述情况设置采样点。
关于湖(库)监测垂线采样点的设置,当水深小于等于 5m 时,在水面下 0.5m
处选一个采点处即可;当水深大于 10m 时,除水面下 0.5m、水底上 0.5m 处外,
在每一斜温分层 1/2 处设置;当水深为 5~10m 时,需要根据湖水温度分层状况分
情况考虑。若分层,则在水面下 0.5m、1/2 斜温层、水底上 0.5m 处设三点;若
不分层,则在水面下 0.5m、水底上 0.5m 处设两点即可。水深不足 1m,在 1/2 水
深处设置测点。经数据证明,垂线水质均匀时可酌情减少测点。
(三)采样时间和采样频率的确定
采样要结合水体功能、水文要素和污染物等实际情况,力求尽可能少次采样
取得最有时间代表性的样品,能够反映水质在时间和空间上的变化规律,既要满
足能反映水质状况的要求,又要切实可行。
第一,对饮用水源地和各省(自治区、直辖市)需要着重控制的监测断面,
每月至少采样一次。
第二,国控水系、河流、湖、库上的监测断面,逢单月采样 1 次,全年 6 次。
第三,水系的背景断面每年采样 1 次。
第四,分别在大潮和小潮期间对受潮汐影响的监测断面进行采样。采集涨潮
和落潮水样进行测定。涨潮水样应在断面处水面涨平时采样,退潮水样应在水面
退平时采样。
第五,如果某个必测项目连续三年未检测到,且该路段附近没有新的排放源,
但现有污染源没有增加,可每年进行一次采样。一旦检测到,或该路段附近有新
