Page 78 - 加氢站建设及工艺技术研究

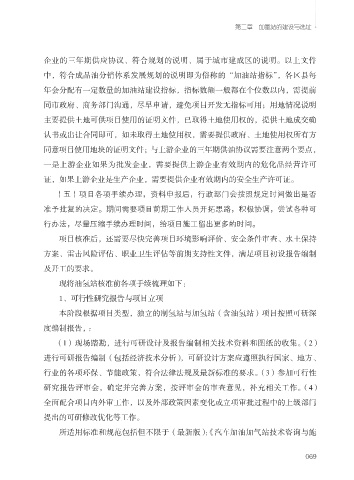

P. 78

第二章  加氢站的建设与选址




             企业的三年期供应协议、符合规划的说明、属于城市建成区的说明。以上文件
             中,符合成品油分销体系发展规划的说明即为俗称的“加油站指标”,各区县每

             年会分配有一定数量的加油站建设指标,指标数额一般都在个位数以内,需提前
             同市政府、商务部门沟通,尽早申请,避免项目开发无指标可用;用地情况说明

             主要提供土地可供项目使用的证明文件,已取得土地使用权的,提供土地成交确
             认书或出让合同即可,如未取得土地使用权,需要提供政府、土地使用权所有方

             同意项目使用地块的证明文件;与上游企业的三年期供油协议需要注意两个要点,
             一是上游企业如果为批发企业,需要提供上游企业有效期内的危化品经营许可

             证,如果上游企业是生产企业,需要提供企业有效期内的安全生产许可证。
                (五)项目各项手续办理,资料申报后,行政部门会按照规定时间做出是否

             准予批复的决定。期间需要项目前期工作人员开拓思路,积极协调,尝试各种可
             行办法,尽量压缩手续办理时间,给项目施工留出更多的时间。

                 项目核准后,还需要尽快完善项目环境影响评价、安全条件审查、水土保持
             方案、雷击风险评估、职业卫生评估等前期支持性文件,满足项目初设报告编制

             及开工的要求。
                 现将油氢站核准前各项手续梳理如下:

                 1、可行性研究报告与项目立项
                 本阶段根据项目类型,独立的制氢站与加氢站(含油氢站)项目按照可研深

             度编制报告,:

                (1)现场踏勘,进行可研设计及报告编制相关技术资料和图纸的收集。(2)
             进行可研报告编制(包括经济技术分析),可研设计方案应遵照执行国家、地方、

             行业的各项环保、节能政策,符合法律法规及最新标准的要求。(3)参加可行性
             研究报告评审会,确定并完善方案,按评审会的审查意见,补充相关工作。(4)

             全面配合项目内外审工作,以及外部政策因素变化或立项审批过程中的上级部门
             提出的可研修改优化等工作。

                 所适用标准和规范包括但不限于(最新版):《汽车加油加气站技术咨询与施


                                                                                    069
   73   74   75   76   77   78   79   80   81   82   83
