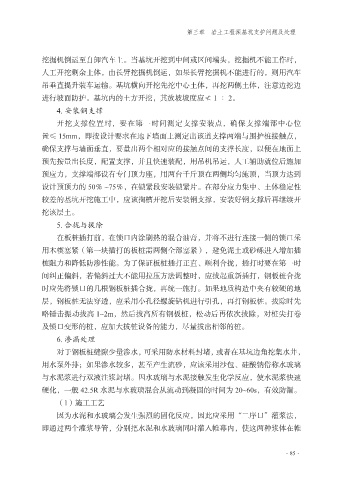

第三章 岩土工程深基坑支护问题及处理
挖掘机倒运至自卸汽车上。当基坑开挖到中间或区间端头,挖掘机不能工作时,
人工开挖剩余土体,由长臂挖掘机倒运,如果长臂挖掘机不能进行的,则用汽车
吊垂直提升装车运输。基坑横向开挖先挖中心土体,再挖两侧土体,注意边挖边
进行坡面防护。基坑内的土方开挖,其放坡坡度应≮ 1 ∶ 2。
4. 安装钢支撑
开挖支撑位置时,要在第一时间测定支撑安装点,确保支撑端部中心位
置≤ 15mm,即按设计要求在地下墙面上测定出该道支撑两端与围护桩接触点,
确保支撑与墙面垂直,要量出两个相对应的接触点间的支撑长度,以便在地面上
预先按量出长度,配置支撑,并且快速装配,用吊机吊运,人工辅助就位后施加
预应力,支撑端部设有专门顶力座,用两台千斤顶在两侧均匀施顶,当顶力达到
设计预顶力的 50% ~75%,在锁紧段安装锁紧片。在部分应力集中、土体稳定性
较差的基坑开挖施工中,应该掏槽开挖后安装钢支撑,安装好钢支撑后再继续开
挖该层土。
5. 合拢与拔除
在板桩插打前,在锁口内涂刷热的混合油膏,并将不进行连接一侧的锁口采
用木楔塞紧(第一块插打的板桩需两侧全部塞紧),避免泥土或砂砾进入增加插
桩阻力和降低防渗性能。为了保证板桩插打正直、顺利合拢,插打时要在第一时
间纠正偏斜,若偏斜过大不能用拉压方法调整时,应拔起重新插打,钢板桩合拢
时应先将锁口的几根钢板桩插合拢,再统一施打。如果地质构造中夹有较硬的地
层,钢板桩无法穿透,应采用小孔径螺旋钻机进行引孔,再打钢板桩。拔除时先
略锤击振动拔高 1~2m,然后拔高所有钢板桩,松动后再依次拔除,对桩尖打卷
及锁口变形的桩,应加大拔桩设备的能力,尽量拔出相邻的桩。
6. 渗漏处理
对于钢板桩缝隙少量渗水,可采用防水材料封堵,或者在基坑边角挖集水井,
用水泵外排;如果渗水较多,甚至产生流砂,应该采用沙包、硅酸钠俗称水玻璃
与水泥浆进行双液注浆封堵。因水玻璃与水泥接触发生化学反应,使水泥浆快速
硬化,一般 42.5R 水泥与水玻璃混合从流动到凝固的时间为 20~60s,有效防漏。
