Page 159 - 市政道路及给排水管网工程施工技
P. 159

第三章  市政给排水管网施工及技术研究

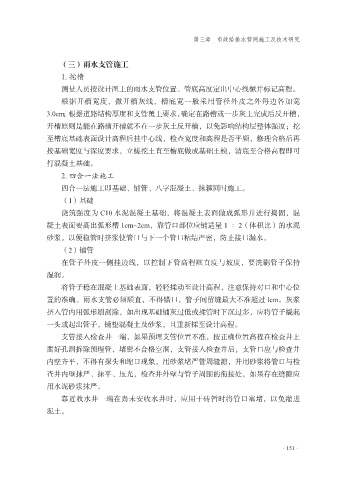

                   (三)雨水支管施工
                   1. 挖槽
                   测量人员按设计图上的雨水支管位置、管底高度定出中心线橛并标记高程。

                   根据开槽宽度,撒开槽灰线,槽底宽一般采用管径外皮之外每边各加宽
               3.0cm;根据道路结构厚度和支管覆土要求,确定在路槽或一步灰土完成后反开槽,
               开槽原则是能在路槽开槽就不在一步灰土反开槽,以免影响结构层整体强度;挖
               至槽底基础表面设计高程后挂中心线,检查宽度和高程是否平顺,修理合格后再

               按基础宽度与深度要求,立槎挖土直至槽底做成基础土模,清底至合格高程即可
               打混凝土基础。
                   2. 四合一法施工
                   四合一法施工即基础、铺管、八字混凝土、抹箍同时施工。

                   (1)基础
                   浇筑强度为 C10 水泥混凝土基础,将混凝土表面做成弧形并进行捣固,混
               凝土表面要高出弧形槽 1cm~2cm,靠管口部位应铺适量 1 ∶ 2(体积比)的水泥
               砂浆,以便稳管时挤浆使管口与下一个管口粘结严密,防止接口漏水。

                   (2)铺管
                   在管子外皮一侧挂边线,以控制下管高程顺直度与坡度,要洗刷管子保持
               湿润。
                   将管子稳在混凝土基础表面,轻轻揉动至设计高程,注意保持对口和中心位

               置的准确。雨水支管必须顺直,不得错口,管子间留缝最大不准超过 lcm。灰浆
               挤入管内用弧形刷刮除,如出现基础铺灰过低或揉管时下沉过多,应将管子撬起
               一头或起出管子,铺垫混凝土及砂浆,且重新揉至设计高程。
                   支管接入检查井一端,如果预埋支管位置不准,按正确位置高程在检查井上

               凿好孔洞拆除预埋管,堵密不合格空洞,支管接入检查井后,支管口应与检查井
               内壁齐平,不得有探头和缩口现象,用砂浆堵严管周缝隙,并用砂浆将管口与检
               查井内壁抹严、抹平、压光,检查井外壁与管子周围的衔接处,如果存在缝隙应
               用水泥砂浆抹严。

                   靠近收水井一端在尚未安收水井时,应用干砖暂时将管口塞堵,以免灌进
               泥土。





                                                                                   ·151·
   154   155   156   157   158   159   160   161   162   163   164
