新时期水利工程施工管理及技术应用
             Construction Management and Technical Application of Water Conservancy Projects in the New Era

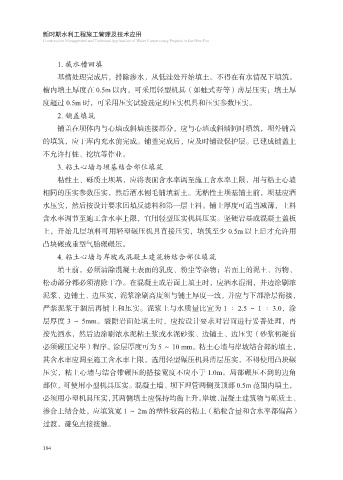

                  1. 截水槽回填
                  基槽处理完成后,排除渗水,从低洼处开始填土。不得在有水情况下填筑。

             槽内填土厚度在 0.5m 以内,可采用轻型机具(如蛙式夯等)薄层压实;填土厚
             度超过 0.5m 时,可采用压实试验选定的压实机具和压实参数压实。
                  2. 铺盖填筑

                  铺盖在坝体内与心墙或斜墙连接部分,应与心墙或斜墙同时填筑,坝外铺盖
             的填筑,应于库内充水前完成。铺盖完成后,应及时铺设保护层。已建成铺盖上
             不允许打桩、挖坑等作业。

                  3. 粘土心墙与坝基结合部位填筑
                  粘性土、砾质土坝基,应将表面含水率调至施工含水率上限,用与粘土心墙
             相同的压实参数压实,然后洒水刨毛铺填新土。无粘性土坝基铺土前,坝基应酒

             水压实,然后按设计要求回填反滤料和第一层土料。铺土厚度可适当减薄,土料
             含水率调节至施工含水率上限,宜用轻型压实机具压实。坚硬岩基或混凝土盖板
             上,开始几层填料可用轻型碾压机具直接压实,填筑至少 0.5m 以上后才允许用

             凸块碾或重型气胎碾碾压。
                  4. 粘土心墙与岸坡或混凝土建筑物结合部位填筑
                  填土前,必须清除混凝土表面的乳皮、粉尘等杂物;岩面上的泥土、污物、

             松动部分都必须清除干净。在混凝土或岩面上填土时,应洒水湿润,并边涂刷浓
             泥浆、边铺土、边压实,泥浆涂刷高度须与铺土厚度一致,并应与下部涂层衔接,
             严禁泥浆干涸后再铺土和压实。泥浆土与水质量比宜为 1 ∶ 2.5 ~ 1 ∶ 3.0,涂

             层厚度 3 ~ 5mm。裂隙岩面处填土时,应按设计要求对岩面进行妥善处理,再
             按先洒水,然后边涂刷浓水泥粘土浆或水泥砂浆、边铺土、边压实(砂浆初凝前
             必须碾压完毕)程序。涂层厚度可为 5 ~ 10 mm。粘土心墙与岸坡结合部的填土,

             其含水率应调至施工含水率上限,选用轻型碾压机具薄层压实,不得使用凸块碾
             压实,粘土心墙与结合带碾压的搭接宽度不应小于 1.0m。局部碾压不到的边角
             部位,可使用小型机具压实。混凝土墙、坝下埋管两侧及顶部 0.5m 范围内填土,

             必须用小型机具压实,其两侧填土应保持均衡上升。岸坡、混凝土建筑物与砾质土、
             掺合土结合处,应填筑宽 1 ~ 2m 的塑性较高的粘土(粘粒含量和含水率都偏高)
             过渡,避免直接接触。
