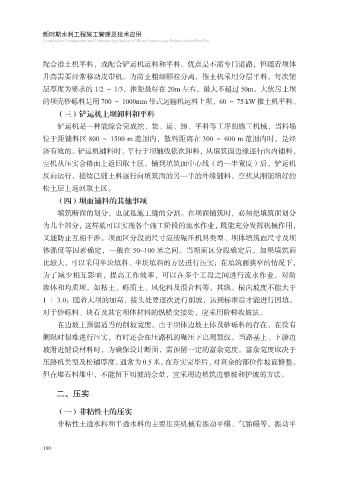

Page 188 - 新时期水利工程施工管理及技术应用
P. 188
新时期水利工程施工管理及技术应用
Construction Management and Technical Application of Water Conservancy Projects in the New Era
配合推土机平料,或配合铲运机运料和平料。优点是不需专门道路,但随着坝体
升高需要经常移动皮带机。为防止粗细颗粒分离,推土机采用分层平料,每次铺
层厚度为要求的 1/2 ~ 1/3,推距最好在 20m 左右,最大不超过 50m。大伙房土坝
的坝壳砂砾料是用 700 ~ 1000mm 带式运输机运料上坝,60 ~ 75 kW 推土机平料。
(三)铲运机上坝卸料和平料
铲运机是一种能综合完成挖、装、运、卸、平料等工序的施工机械,当料场
位于距铺料区 800 ~ 1500 m 范围内,散料距离在 300 ~ 600 m 范围内时,是经
济有效的。铲运机铺料时,平行于坝轴线依次卸料,从填筑面边缘逐行向内铺料,
空机从压实合格面上返回取土区。铺到填筑面中心线(约一半宽度)后,铲运机
反向运行,接续已铺土料逐行向填筑面的另一半的外缘铺料,空机从刚铺填好的
松土层上返回取土区。
(四)坝面铺料的其他事项
填筑断面的划分,也就是施工缝的分割。在坝面铺筑时,必须把填筑面划分
为几个部分,这样就可以实现各个施工阶段的流水作业,既能充分发挥机械作用,
又能防止互相干涉。坝面区分段的尺寸应按碾压机具类型、坝体填筑面尺寸及坝
体强度等因素确定,一般在 50~100 米之间。当坝面区分段确定后,如果填筑面
比较大,可以采用半块填料、半块填料的方法进行压实;在填筑面狭窄的情况下,
为了减少相互影响,提高工作效率,可以在多个工段之间进行流水作业。对防
渗体和均质坝,如粘土、砾质土、风化料及混合料等,其纵、横向坡度不能大于
1 ∶ 3.0;随着大坝的加高,接头处要逐次进行削坡,达到标准后才能进行回填。
对于砂砾料、块石及其它坝体材料的纵横交接处,应采用阶梯收坡法。
在边坡上预留适当的削坡宽度。由于坝体边坡土体及砂砾料的存在,在没有
侧限时很难进行压实,有时还会在压路机的碾压下出现裂纹。当路基上、下游边
坡附近铺设材料时,为确保设计断面,需预留一定的富余宽度。富余宽度取决于
压路机类型及松铺厚度,通常为 0.5 米。在夯实完毕后,对富余的部位作坡面修整。
但在堆石料堆中,不能留下切坡的余量,宜采用边填筑边整坡和护坡的方法。
二、压实
(一)非粘性土的压实
非粘性土透水料和半透水料的主要压实机械有振动平碾、气胎碾等。振动平
180
