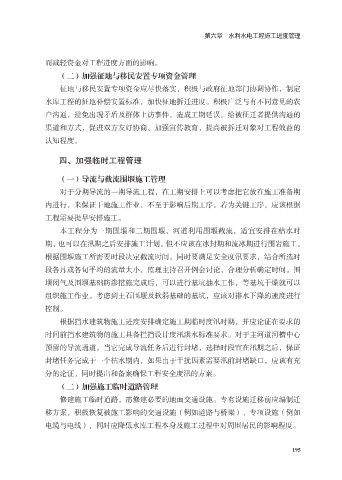

第六章  水利水电工程施工进度管理



              而减轻资金对工程进度方面的影响。
                  (二)加强征地与移民安置专项资金管理
                  征地与移民安置专项资金应尽快落实,积极与政府征地部门协调协作,制定

              水库工程的征地补偿安置标准,加快征地拆迁进度。积极广泛与有不同意见的农
              户沟通,避免出现矛盾及群体上访事件,造成工期延误。给被征迁者提供沟通的
              渠道和方式,促进双方友好协商。加强宣传教育,提高被拆迁对象对工程效益的

              认知程度。

                  四、加强临时工程管理


                  (一)导流与截流围堰施工管理
                  对于分期导流的一期导流工程,在工期安排上可以考虑把它放在施工准备期
              内进行,来保证干地施工作业,不至于影响后期工序。若为关键工序,应该根据
              工程需要提早安排施工。

                  本工程分为一期围堰和二期围堰,河道利用围堰截流,适宜安排在枯水时
              期,也可以在汛期之后安排施工计划,但不应该在冰封期和流冰期进行围岩施工。

              根据围堰施工所需要时段决定截流时间,同时要满足安全度汛要求,结合所选时
              段各月或各旬平均的流量大小,监理主持召开例会讨论,合理分析确定时间。围
              堰闭气及围堰基础防渗措施完成后,可以进行基坑抽水工作,等基坑干燥就可以
              组织施工作业。考虑到土石围堰及软弱基础的基坑,应该对排水下降的速度进行

              控制。
                  根据挡水建筑物施工进度安排确定施工期临时度汛时期,并应论证在要求的

              时间前挡水建筑物的施工具备拦挡设计度汛洪水标准要求。对于主河道河槽中心
              预留的导流通道,当它完成导流任务后进行封堵,选择时段宜在汛期之后,保证
              封堵任务完成于一个枯水期内,如果由于干扰因素需要汛前封堵缺口,应该有充
              分的论证,同时提出和备案确保工程安全度汛的方案。

                  (二)加强施工临时道路管理
                  修建施工临时道路,需修建必要的地面交通设施。专有设施迁移前应编制迁

              移方案,积极恢复被施工影响的交通设施(例如道路与桥梁)、专项设施(例如
              电缆与电线),同时应降低水库工程本身及施工过程中对周围居民的影响程度。
