Page 205 - 市政道路工程施工与管理
P. 205

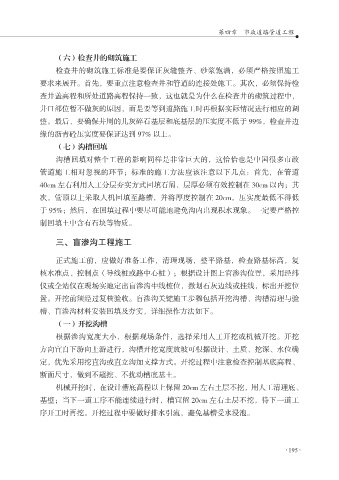

第四章 市政道路管道工程
(六)检查井的砌筑施工
检查井的砌筑施工标准是要保证灰缝整齐、砂浆饱满,必须严格按照施工
要求来展开。首先,要重点注意检查井和管道的连接处施工。其次,必须保持检
查井盖高程和所处道路高程保持一致,这也就是为什么在检查井的砌筑过程中,
井口部位暂不做灰的原因,而是要等到道路施工时再根据实际情况进行相应的调
整。最后,要确保井周的儿灰碎石基层和底基层的压实度不低于 99%,检查井边
缘的沥青砼压实度要保证达到 97% 以上。
(七)沟槽回填
沟槽回填对整个工程的影响同样是非常巨大的,这恰恰也是中国很多市政
管道施工相对忽视的环节;标准的施工方法应该注意以下几点:首先,在管道
40cm 左右利用人工分层夯实方式回填石屑,层厚必须有效控制在 30cm 以内;其
次,管顶以上采取人机回填至路槽,并将厚度控制在 20cm,压实度最低不得低
于 95%;然后,在回填过程中要尽可能地避免沟内出现积水现象。一定要严格控
制回填土中含有石块等物质。
三、盲渗沟工程施工
正式施工前,应做好准备工作,清理现场,整平路基,检查路基标高,复
核水准点、控制点(导线桩或路中心桩);根据设计图上官渗沟位置,采用经纬
仪或全站仪在现场实地定出盲渗沟中线桩位,撒划石灰边线或挂线,标出开挖位
置。开挖前须经过复核验收。盲渗沟关键施工步骤包括开挖沟槽、沟槽清理与验
槽、盲渗沟材料安装回填及夯实,详细操作方法如下。
(一)开挖沟槽
根据渗沟宽度大小,根据现场条件,选择采用人工开挖或机械开挖。开挖
方向宜自下游向上游进行,沟槽开挖宽度放坡可根据设计、土质、挖深、水位确
定,优先采用挖直沟或直立沟加支撑方式。开挖过程中注意检查控制基底高程、
断面尺寸,做到不超挖、不扰动槽底基土。
机械开挖时,在设计槽底高程以上保留 20cm 左右土层不挖,用人工清理底、
基壁;当下一道工序不能连续进行时,槽宜留 20cm 左右土层不挖,待下一道工
序开工时再挖。开挖过程中要做好排水引流,避免基槽受水浸泡。
