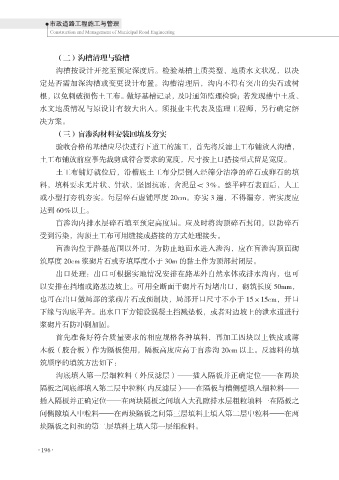

Page 206 - 市政道路工程施工与管理
P. 206
市政道路工程施工与管理
Construction and Management of Municipal Road Engineering
(二)沟槽清理与验槽
沟槽按设计开挖至预定深度后。检验基槽土质类型、地质水文状况,以决
定是否需加深沟槽或变更设计布置。沟槽清理后,沟内不得有突出的尖石或树
根,以免刺破损伤土工布。做好基槽记录,及时通知监理检验;若发现槽中土质、
水文地质情况与原设计有较大出入。须报业主代表及监理工程师,另行确定解
决方案。
(三)盲渗沟材料安装回填及夯实
验收合格的基槽应尽快进行下道工的施工,首先将反滤土工布铺放入沟槽,
土工布铺放前应事先裁剪成符合要求的宽度,尺寸按上口搭接型式留足宽度。
土工布铺好就位后,沿槽底土工布分层倒入经筛分洁净的碎石或卵石的填
料,填料要求无片状、针状,坚固抗冻,含泥量< 3%。整平碎石表面后,人工
或小型打夯机夯实。每层碎石虚铺厚度 20cm。夯实 3 遍,不得漏夯,密实度应
达到 60%以上。
盲渗沟内排水层碎石填至预定高度届。应及时将沟顶碎石封闭,以防碎石
受到污染,沟顶土工布可用缝接或搭接的方式处理接头。
盲渗沟位于路基范围以外时,为防止地面水进入渗沟,应在盲渗沟顶面砌
筑厚度 20cm 浆砌片石或夯填厚度小于 30m 的黏土作为顶部封闭层。
出口处理:出口可根据实地情况安排在路基外自然水体或排水沟内,也可
以安排在挡墙或路基边坡上。可用全断面干砌片石封堵出口,砌筑长度 50mm,
也可在出口做局部的浆砌片石或预制块,局部开口尺寸不小于 15×15cm,开口
下缘与沟底平齐。出水口下方铺设混凝土挡溅垫板,或者对边坡上的泄水道进行
浆砌片石防冲刷加固。
首先准备好符合质量要求的相应规格各种填料,再加工四块以上铁皮或薄
木板(胶合板)作为隔板使用,隔板高度应高于盲渗沟 20cm 以上。反滤料的填
筑顺序的填筑方法如下:
沟底填入第一层细粒料(外反滤层)——插入隔板并正确定位——在两块
隔板之间底部填入第二层中粒料(内反滤层)——在隔板与槽侧壁填入细粒料——
插入隔板并正确定位——在两块隔板之间填入大孔隙排水层粗粒填料一在隔板之
间侧隙填入中粒料——在两块隔板之间第三层填料上填入第二层中粒料——在两
块隔板之间和的第二层填料上填入第一层细粒料。
196
196
