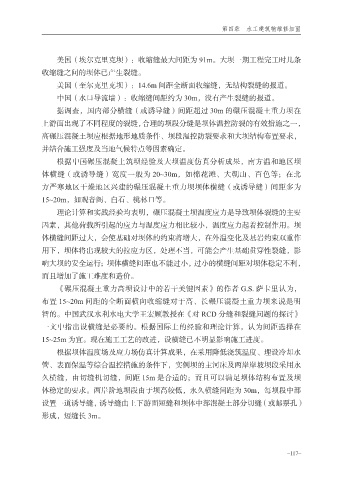

第四章  水工建筑物维修加固




                 美国(埃尔克里克坝):收缩缝最大间距为 91m。大坝一期工程完工时几条
             收缩缝之间的坝体已产生裂缝。
                 美国(奎尔克里克坝):14.6m 间距全断面收缩缝,无结构裂缝的报道。

                 中国(水口导流墙):收缩缝间距约为 30m,没有产生裂缝的报道。
                 据调查,国内部分横缝(或诱导缝)间距超过 30m 的碾压混凝土重力坝在
             上游面出现了不同程度的裂缝,合理的坝段分缝是坝体温控防裂的有效措施之一,
             高碾压混凝土坝应根据地形地质条件、坝段温控防裂要求和大坝结构布置要求,

             并结合施工强度及当地气候特点等因素确定。
                 根据中国碾压混凝土筑坝经验及大坝温度仿真分析成果,南方温和地区坝
             体横缝(或诱导缝)宽度一般为 20~30m,如棉花滩、大朝山、百色等;在北
             方严寒地区干燥地区兴建的碾压混凝土重力坝坝体横缝(或诱导缝)间距多为

             15~20m,如观音阁、白石、桃林口等。
                 理论计算和实践经验均表明,碾压混凝土坝温度应力是导致坝体裂缝的主要
             因素,其他荷载所引起的应力与温度应力相比较小,温度应力起着控制作用。坝
             体横缝间距过大,会使基础对坝体的约束将增大,在外温变化及基岩约束双重作

             用下,坝体将出现较大的拉应力区,处理不当,可能会产生基础贯穿性裂缝,影
             响大坝的安全运行;坝体横缝间距也不能过小,过小的横缝间距对坝体稳定不利,
             而且增加了施工难度和造价。
                 《碾压混凝土重力高坝设计中的若干关键因素》的作者 G.S. 萨卡里认为,

             布置 15~20m 间距的全断面横向收缩缝对于高、长碾压混凝土重力坝来说是明
             智的。中国武汉水利水电大学王宏顾教授在《对 RCD 分缝和裂缝问题的探讨》
             一文中指出设横缝是必要的。根据国际上的经验和理论计算,认为间距选择在
             15~25m 为宜。现在施工工艺的改进,设横缝已不明显影响施工进度。

                 根据坝体温度场及应力场仿真计算成果,在采用降低浇筑温度、埋设冷却水
             管、表面保温等综合温控措施的条件下,实例坝的主河床及两岸岸坡坝段采用永
             久横缝,由切缝机切缝,间距 15m 是合适的;而且可以满足坝体结构布置及坝
             体稳定的要求。两岸阶地坝段由于坝高较低,永久横缝间距为 30m,每坝段中部

             设置一道诱导缝,诱导缝由上下游面短缝和坝体中部混凝土部分切缝(或邮票孔)
             形成,短缝长 3m。
