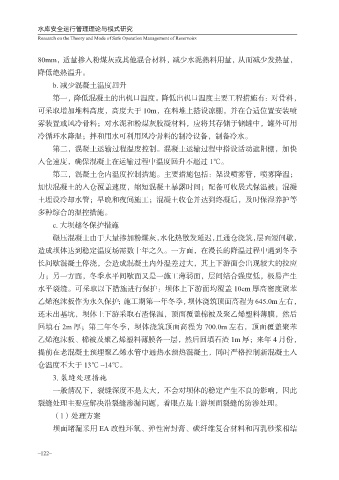

80mm,适量掺入粉煤灰或其他混合材料,减少水泥熟料用量,从而减少发热量,
降低绝热温升。
b. 减少混凝土温度回升
第一,降低混凝土的出机口温度。降低出机口温度主要工程措施有:对骨料,
可采取增加堆料高度,高度大于 10m,在料堆上搭设凉棚,并在合适位置安装喷
雾装置或风冷骨料;对水泥和粉煤灰胶凝材料,应将其存储于储罐中,罐外可用
冷循环水降温;拌和用水可利用风冷骨料的制冷设备,制备冷水。
第二,混凝土运输过程温度控制。混凝土运输过程中搭设活动遮阳棚,加快
入仓速度,确保混凝土在运输过程中温度回升不超过 1℃。
第三,混凝土仓内温度控制措施。主要措施包括:架设喷雾管,喷雾降温;
加快混凝土的入仓覆盖速度,缩短混凝土暴露时间;配备可收展式保温被;混凝
土埋设冷却水管;早晚和夜间施工;混凝土收仓并达到终凝后,及时保湿养护等
多种综合的温控措施。
c. 大坝越冬保护措施
碾压混凝土由于大量掺加粉煤灰,水化热散发延迟,且通仓浇筑,层面短间歇,
造成坝体达到稳定温度场需数十年之久。一方面,在漫长的降温过程中遇到冬季
长间歇混凝土停浇,会造成混凝土内外温差过大,其上下游面会出现较大的拉应
力;另一方面,冬季水平间歇面又是一施工薄弱面,层间结合强度低,极易产生
水平裂缝。可采取以下措施进行保护:坝体上下游面均覆盖 10cm 厚高密度聚苯
乙烯泡沫板作为永久保护;施工期第一年冬季,坝体浇筑顶面高程为 645.0m 左右,
还未出基坑,坝体上下游采取石渣保温,顶面覆盖棉被及聚乙烯塑料薄膜,然后
回填石 2m 厚;第二年冬季,坝体浇筑顶面高程为 700.0m 左右,顶面覆盖聚苯
乙烯泡沫板、棉被及聚乙烯塑料薄膜各一层,然后回填石渣 1m 厚;来年 4 月份,
提前在老混凝土预埋聚乙烯水管中通热水预热混凝土,同时严格控制新混凝土入
仓温度不大于 13℃ ~14℃。
3. 裂缝处理措施
一般情况下,裂缝深度不是太大,不会对坝体的稳定产生不良的影响,因此
裂缝处理主要应解决沿裂缝渗漏问题,着眼点是上游坝面裂缝的防渗处理。
(1)处理方案
坝面堵漏采用 EA 改性环氧、弹性密封膏、碳纤维复合材料和丙乳砂浆相结
