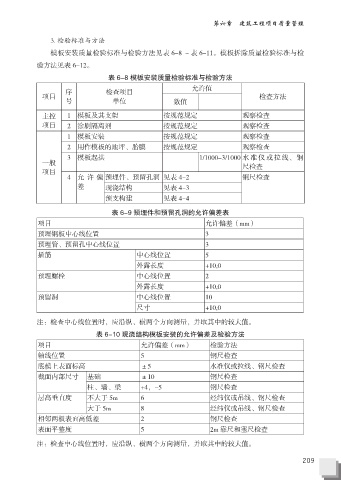

Page 216 - 建筑工程管理理论与实践研究
P. 216
第六章 建筑工程项目质量管理
3. 检验标准与方法
模板安装质量检验标准与检验方法见表 6-8 ~表 6-11。模板拆除质量检验标准与检
验方法见表 6-12。
表 6-8 模板安装质量检验标准与检验方法
允许值
序 检查项目
项目 检查方法
号 单位 数值
主控 1 模板及其支架 按规范规定 观察检查
项目 2 涂刷隔离剂 按规范规定 观察检查
1 模板安装 按规范规定 观察检查
2 用作模板的地坪、胎膜 按规范规定 观察检查
3 模板起拱 1/1000-3/1000 水准仪或拉线、钢
一般 尺检查
项目
4 允 许 偏 预埋件、预留孔洞 见表 4-2 钢尺检查
差 现浇结构 见表 4-3
预支构建 见表 4-4
表 6-9 预埋件和预留孔洞的允许偏差表
项目 允许偏差(mm)
预埋钢板中心线位置 3
预埋管、预留孔中心线位置 3
插筋 中心线位置 5
外露长度 +10,0
预埋螺栓 中心线位置 2
外露长度 +10,0
预留洞 中心线位置 10
尺寸 +10,0
注:检查中心线位置时,应沿纵、横两个方向测量,并取其中的较大值。
表 6-10 现浇结构模板安装的允许偏差及检验方法
项目 允许偏差(mm) 检验方法
轴线位置 5 钢尺检查
底模上表面标高 ±5 水准仪或拉线、钢尺检查
截面内部尺寸 基础 ±10 钢尺检查
柱、墙、梁 +4,-5 钢尺检查
层高垂直度 不大于 5m 6 经纬仪或吊线、钢尺检查
大于 5m 8 经纬仪或吊线、钢尺检查
相邻两板表面高低差 2 钢尺检查
表面平整度 5 2m 靠尺和塞尺检查
注:检查中心线位置时,应沿纵、横两个方向测量,并取其中的较大值。
209
