Page 217 - 建筑工程管理理论与实践研究
P. 217

建筑工程管理理论与实践研究

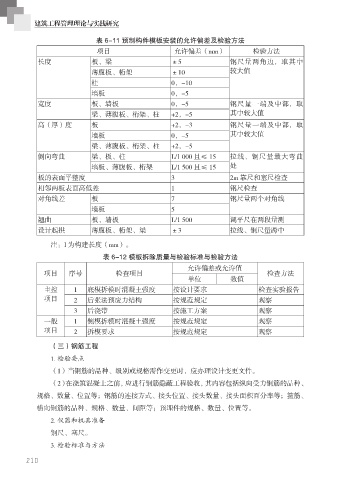

                               表 6-11 预制构件模板安装的允许偏差及检验方法
                               项目                      允许偏差(mm)                检验方法
             长度              板、梁                      ±5                钢尺量两角边,取其中
                             薄腹板、桁架                   ±10               较大值
                             柱                        0,-10
                             墙板                       0,-5
             宽度              板、墙板                     0,-5              钢尺量一端及中部,取
                             梁、薄腹板、桁架、柱               +2,-5             其中较大值
             高(厚)度           板                        +2,-3             钢尺量一端及中部,取
                             墙板                       0,-5              其中较大值
                             梁、薄腹板、桁架、柱               +2,-5
             侧向弯曲            梁、板、柱                    L/1.000 且≤ 15     拉线、钢尺量最大弯曲
                             墙板、薄腹板、桁架                L/1.500 且≤ 15     处
             板的表面平整度                                  3                 2m 靠尺和塞尺检查
             相邻两板表面高低差                                1                 钢尺检查
             对角线差            板                        7                 钢尺量两个对角线

                             墙板                       5
             翘曲              板、墙板                     L/1.500           调平尺在两段量测
             设计起拱            薄腹板、桁架、梁                 ±3                拉线、钢尺量跨中
                 注:l 为构建长度(mm)。

                                 表 6-12 模板拆除质量与检验标准与检验方法
                                                           允许偏差或允许值
               项目     序号             检查项目                                          检查方法
                                                           单位           数值
               主控       1   底模拆模时混凝土强度                按设计要求                      检查实验报告
               项目       2   后张法预应力结构                  按规范规定                      观察
                        3   后浇带                       按施工方案                      观察
               一般       1   侧模拆模时混凝土强度                按规范规定                      观察
               项目       2   拆模要求                      按规范规定                      观察

                 (三)钢筋工程
                 1. 检验要点
                 (1)当钢筋的品种、级别或规格需作变更时,应办理设计变更文件。

                 (2)在浇筑混凝土之前,应进行钢筋隐蔽工程验收,其内容包括纵向受力钢筋的品种、
            规格、数量、位置等;钢筋的连接方式、接头位置、接头数量、接头面积百分率等;箍筋、

            横向钢筋的品种、规格、数量、间距等;预埋件的规格、数量、位置等。
                 2. 仪器和机具准备
                 钢尺、塞尺。

                 3. 检验标准与方法
