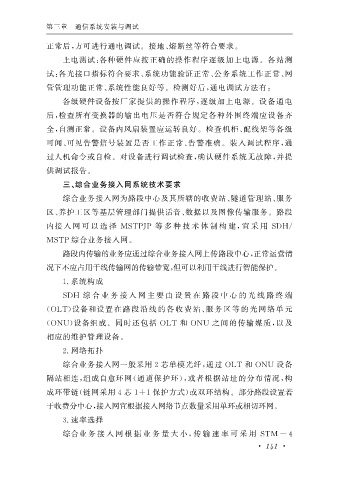

Page 149 - 高速公路机电系统集成与应用维护
P. 149

第三章   通信系统安装与调试


              正常后, 方可进行通电调试。接地、 熔断丝等符合要求。
                   上电测试: 各种硬件应按正确的操作程序逐级加上电源。各站测
              试: 各光接口指标符合要求、 系统功能验证正常、 公务系统工作正常、 网

              管管理功能正常、 系统性能良好等。检测好后, 通电调试方法有:
                   各级硬件设备按厂家提供的操作程序, 逐级加上电源。设备通电

              后, 检查所有变换器的输出电压是否符合规定各种外围终端应设备齐
              全, 自测正常。设备内风扇装置应运转良好。检查机柜、 配线架等各级

              可闻、 可见告警信号装置是否工作正常、 告警准确。装入调试程序, 通
              过人机命令或自检。对设备进行调试检查, 确认硬件系统无故障, 并提

              供调试报告。
                   三、 综合业务接入网系统技术要求
                   综合业务接入网为路段中心及其所辖的收费站、 隧道管理站、 服务

              区、 养护工区等基层管理部门提供话音、 数据以及图像传输服务。路段

              内接 入 网 可 以 选 择 MSTPJP 等 多 种 技 术 体 制 构 建, 宜 采 用 SDH /
              MSTP 综合业务接入网。
                   路段内传输的业务应通过综合业务接入网上传路段中心, 正常运营情

              况下不应占用干线传输网的传输带宽, 但可以利用干线进行智能保护。
                  1. 系统构成

                  SDH 综 合 业 务 接 入 网 主 要 由 设 置 在 路 段 中 心 的 光 线 路 终 端
              ( OLT ) 设备和设置 在 路 段 沿 线 的 各 收 费 站、 服 务 区 等 的 光 网 络 单 元
              ( ONU ) 设备组成。同时还包括 OLT 和 ONU 之间的传输媒质, 以及

              相应的维护管理设备。
                  2. 网络拓扑

                   综合业务接入网一般采用 2 芯单模光纤, 通过 OLT 和 ONU 设备
              隔站相连, 组成自愈环网( 通道保护环), 或者根据站址的分布情况, 构

              成环带链( 链网采用 4 芯 1+1 保护方式) 或双环结构。部分路段设置若

              干收费分中心, 接入网宜根据接入网络节点数量采用单环或相切环网。
                  3. 速率选择

                   综合业 务 接 入 网 根 据 业 务 量 大 小, 传 输 速 率 可 采 用 STM -4
                                                                             4
