Page 20 - 公路工程施工技术与质量管理研究
P. 20

第一章  公路工程施工技术管理

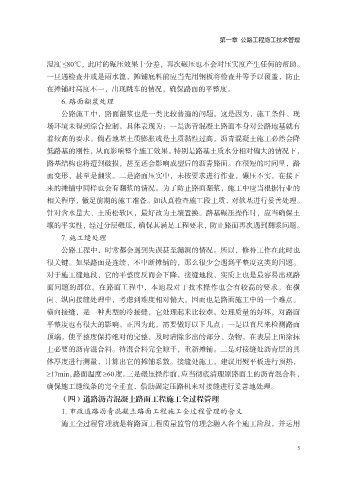

               温度 ≤80℃,此时的碾压效果十分差,再次碾压也不会对压实度产生任何的帮助。
               一旦遇检查井或是雨水篦,摊铺底料前应当先用钢板将检查井等予以覆盖,防止
               在摊铺时高度不一,出现跳车的情况,确保路面的平整度。

                   6. 路面翻浆处理
                   公路施工中,路面翻浆也是一类比较普遍的问题。这是因为,施工条件、现
               场环境未得到综合控制。具体表现为:一是沥青混凝土路面本身对公路地基就有
               着较高的要求。倘若地基土质膨胀或是土质黏性过高,沥青混凝土施工必然会降

               低路基的刚性,从而影响整个施工效果。特别是路基土质水分相对偏大的情况下,
               路基结构也将遭到破损,甚至还会影响成型后的沥青路面。在很短的时间里,路
               面变形,甚至是翻浆。二是路面压实中,未按要求进行作业,碾压不实,在接下
               来的摊铺中同样也会有翻浆的情况。为了防止路面翻浆,施工中应当根据行业的

               相关程序,做足前期的施工准备。如认真检查施工段土质,对软基进行妥善处理。
               针对含水量大、土质松软区,最好改为土壤置换。路基碾压操作时,应当确保土
               壤的平实性,经过分层碾压,确保其满足工程要求,防止路面再次遇到翻浆问题。
                   7. 施工缝处理

                   公路工程中,时常都会遇到失误甚至漏洞的情况。所以,修补工作在此时也
               很关键。如果路面是连续、不中断摊铺的,那么很少会遇到平整度这类的问题。
               对于施工缝地段,它的平整度反而会下降。接缝地段,实质上也是最容易出现路
               面问题的部位。在路面工程中,本地段对于技术操作也会有较高的要求。在横

               向、纵向接缝处理中,考虑到难度相对偏大,因而也是路面施工中的一个难点。
               横向接缝,是一种典型的冷接缝,它处理起来比较难。处理质量的好坏,对路面
               平整度也有很大的影响。正因为此,需要做好以下几点:一是以直尺来检测路面
               顶端,使平整度保持绝对的完整,及时清除多出的部分、杂物,在表层上面涂抹

               上必要的沥青混合料。待混合料完全晾干,重新摊铺。二是对接缝处沥青层的具
               体厚度进行测量,计算出它的摊铺系数。接缝处施工,建议用熨平板进行预热,
               ≥17min,路面温度≥60度。三是碾压操作前,应当彻底清理原路面上的沥青混合料,
               确保施工缝线条的完全垂直,借助固定压路机来对接缝进行妥善地处理。

                   (四)道路沥青混凝土路面工程施工全过程管理
                   1. 市政道路沥青混凝土路面工程施工全过程管理的含义
                   施工全过程管理就是将路面工程质量监管的理念融入各个施工阶段,并运用



                                                                                        5
