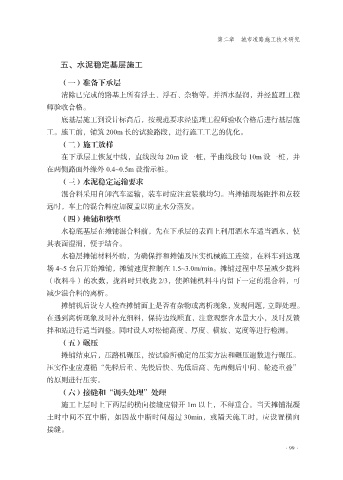

第二章 城市道路施工技术研究
五、水泥稳定基层施工
(一)准备下承层
清除已完成的路基上所有浮土、浮石、杂物等,并洒水湿润,并经监理工程
师验收合格。
底基层施工到设计标高后,按规范要求经监理工程师验收合格后进行基层施
工。施工前,铺筑 200m 长的试验路段,进行施工工艺的优化。
(二)施工放样
在下承层上恢复中线,直线段每 20m 设一桩,平曲线段每 10m 设一桩,并
在两侧路面外缘外 0.4~0.5m 设指示桩。
(三)水泥稳定运输要求
混合料采用自卸汽车运输,装车时应注意装载均匀。当摊铺现场距拌和点较
远时,车上的混合料应加覆盖以防止水分蒸发。
(四)摊铺和整型
水稳底基层在摊铺混合料前,先在下承层的表面上利用洒水车适当洒水,使
其表面湿润,便于结合。
水稳层摊铺材料外购,为确保拌和摊铺及压实机械施工连续,在料车到达现
场 4~5 台后开始摊铺,摊铺速度控制在 1.5~3.0m/min。摊铺过程中尽量减少拢料
(收料斗)的次数,拢料时只收拢 2/3,使摊铺机料斗内留下一定的混合料,可
减少混合料的离析。
摊铺机后设专人检查摊铺面上是否有杂物或离析现象,发现问题,立即处理。
在遇到离析现象及时补充细料,保持边线顺直,注意观察含水量大小,及时反馈
拌和站进行适当调整。同时设人对松铺高度、厚度、横坡、宽度等进行检测。
(五)碾压
摊铺结束后,压路机碾压,按试验所确定的压实方法和碾压遍数进行碾压。
压实作业应遵循“先轻后重、先慢后快、先低后高、先两侧后中间、轮迹重叠”
的原则进行压实。
(六)接缝和“调头处理”处理
施工上层时上下两层的横向接缝应错开 1m 以上,不得重合。当天摊铺混凝
土时中间不宜中断,如因故中断时间超过 30min,或隔天施工时,应设置横向
接缝。
