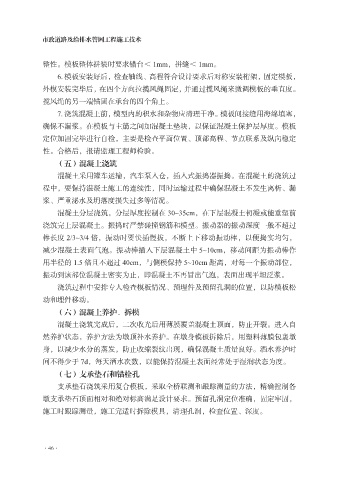

             整性。模板整体拼装时要求错台< 1mm,拼缝< 1mm。
                  6. 模板安装好后,检查轴线、高程符合设计要求后对称安装桁架,固定模板,
             外模安装完毕后,在四个方向拉揽风绳固定,并通过揽风绳来微调模板的垂直度。

             揽风绳的另一端锚固在承台的四个角上。
                  7. 浇筑混凝土前,模型内的积水和杂物应清理干净。模板间接缝用海绵填塞,
             确保不漏浆。在模板与主筋之间加混凝土垫块,以保证混凝土保护层厚度。模板
             定位加固完毕进行自检,主要是检查平面位置、顶部高程、节点联系及纵向稳定
             性。合格后,报请监理工程师检验。

                 (五)混凝土浇筑
                  混凝土采用罐车运输,汽车泵入仓,插入式振捣器振捣。在混凝土的浇筑过
             程中,要保持混凝土施工的连续性,同时运输过程中确保混凝土不发生离析、漏

             浆、严重泌水及坍落度损失过多等情况。
                  混凝土分层浇筑,分层厚度控制在 30~35cm,在下层混凝土初凝或能重塑前
             浇筑完上层混凝土。振捣时严禁碰撞钢筋和模型。振动器的振动深度一般不超过
             棒长度 2/3~3/4 倍,振动时要快插慢拔,不断上下移动振动棒,以便捣实均匀,

             减少混凝土表面气泡。振动棒插入下层混凝土中 5~10cm,移动间距为振动棒作
             用半径的 1.5 倍且不超过 40cm,与侧模保持 5~10cm 距离,对每一个振动部位,
             振动到该部位混凝土密实为止,即混凝土不再冒出气泡,表面出现平坦泛浆。
                  浇筑过程中安排专人检查模板情况、预埋件及预留孔洞的位置,以防模板松

             动和埋件移动。
                 (六)混凝土养护、拆模
                  混凝土浇筑完成后,二次收光后用薄膜覆盖混凝土顶面,防止开裂。进入自
             然养护状态,养护方法为墩顶补水养护。在墩身模板拆除后,用塑料薄膜包裹墩

             身,以减少水分的蒸发,防止收缩裂纹出现,确保混凝土质量良好。洒水养护时
             间不得少于 7d,每天洒水次数,以能保持混凝土表面经常处于湿润状态为度。
                 (七)支承垫石和锚栓孔
                  支承垫石浇筑采用复合模板,采取全桥联测和跟踪测量的方法,精确控制各

             墩支承垫石顶面相对和绝对标高满足设计要求。预留孔洞定位准确,固定牢固,
             施工时跟踪测量,施工完适时拆除模具,清理孔洞,检查位置、深度。
