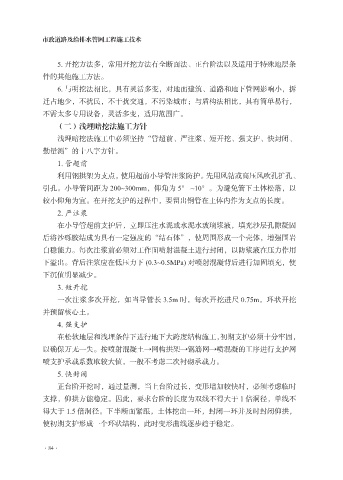

市政道路及给排水管网工程施工技术
5. 开挖方法多,常用开挖方法有全断面法、正台阶法以及适用于特殊地层条
件的其他施工方法。
6. 与明挖法相比,具有灵活多变,对地面建筑、道路和地下管网影响小,拆
迁占地少,不扰民,不干扰交通,不污染城市;与盾构法相比,具有简单易行,
不需太多专用设备,灵活多变,适用范围广。
(二)浅埋暗挖法施工方针
浅埋暗挖法施工中必须坚持“管超前、严注浆、短开挖、强支护、快封闭、
勤量测”的十八字方针。
1. 管超前
利用钢拱架为支点,使用超前小导管注浆防护。先用风钻或高压风吹孔扩孔、
引孔。小导管间距为 200~300mm,仰角为 5° ~10°。为避免管下土体松落,以
较小仰角为宜。在开挖支护的过程中,要留出钢管在土体内作为支点的长度。
2. 严注浆
在小导管超前支护后,立即压注水泥或水泥水玻璃浆液,填充沙层孔隙凝固
后将沙砾胶结成为具有一定强度的“结石体”,使周围形成一个壳体,增强围岩
自稳能力。每次注浆前必须对工作面喷射混凝土进行封闭,以防浆液在压力作用
下溢出。背后注浆应在低压力下 (0.3~0.5MPa) 对喷射混凝背后进行加固填充,使
下沉值明显减少。
3. 短开挖
一次注浆多次开挖,如当导管长 3.5m 时,每次开挖进尺 0.75m,环状开挖
并预留核心土。
4. 强支护
在松软地层和浅埋条件下进行地下大跨度结构施工,初期支护必须十分牢固,
以确保万无一失。按喷射混凝土→网构拱架→钢筋网→喷混凝的工序进行支护网
喷支护承载系数取较大值,一般不考虑二次衬砌承载力。
5. 快封闭
正台阶开挖时,通过量测,当上台阶过长,变形增加较快时,必须考虑临时
支撑,仰拱方能稳定。因此,要求台阶的长度为双线不得大于 1 倍洞径,单线不
得大于 1.5 倍洞径。下半断面紧跟,土体挖出一环,封闭一环并及时封闭仰拱,
使初期支护形成一个环状结构,此时变形曲线逐步趋于稳定。
