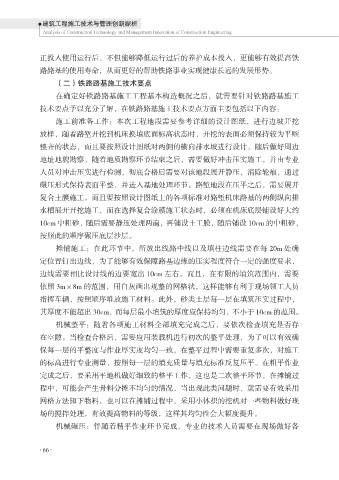

            正投入使用运行后,不但能够降低运行过后的养护成本投入,更能够有效提高铁
            路路基的使用寿命,从而更好的帮助铁路事业实现健康长远的发展形势。
                 (二)铁路路基施工技术要点
                 在确定好铁路路基施工工程基本构造概况之后,就需要针对铁路路基施工
            技术要点予以充分了解,在铁路路基施工技术要点方面主要包括以下内容:

                 施工前准备工作:本次工程地段需要参考详细的设计图纸,进行边坡开挖
            放样,随着路堑开挖到机床换填底面标高状态时,开挖的表面必须保持较为平顺
            整齐的状态,而且要按照设计图纸对两侧的横向排水坡进行设计,随后做好周边

            地址地貌勘察,随着地质勘察环节结束之后,需要做好冲击压实施工,并由专业
            人员对冲击压实进行检测,彻底合格后需要对该地段展开静压,消除轮痕,通过
            碾压形式保持表面平整,并进入基地处理环节。路堑地段在压平之后,需要展开
            复合土膜施工,而且要按照设计图纸上的各项标准对路堑机床路基的两侧纵向排
            水槽展开开挖施工,而在选择复合涂膜施工状态时,必须在机床底层铺设好大约

            10cm 中粗砂,随后需要静压处理两遍,再铺设土工膜,随后铺设 10cm 的中粗砂,
            按照此的顺序碾压底层沙层。
                 摊铺施工:在此环节中,所放出线路中线以及填柱边线需要在每 20m 处确

            定位置钉出边线,为了能够有效保障路基边缘的压实程度符合一定的强度要求,
            边线需要相比设计线的边要宽出 10cm 左右。而且,在有限的填筑范围内,需要
            依照 3m×8m 的范围,用白灰画出规整的网格状,这样能够有利于现场领工人员
            指挥车辆,按照顺序堆放施工材料。此外,砂类土层每一层在填筑压实过程中,
            其厚度不能超出 30cm,而每层最小填筑的厚度应保持均匀,不小于 10cm 的范围。

                 机械整平:随着各项施工材料全部填充完成之后,要依次检查填充是否存
            在空隙。当检查合格后,需要应用装载机进行初次的整平处理,为了可以有效确
            保每一层的平整度与作业厚实度均匀一致,在整平过程中需要重复多次,对施工

            的标高进行专业测量,按照每一层的填充质量与填充标准反复压平。在粗平作业
            完成之后,要采用平地机做好细致的整平工作,这也是二次整平环节,在摊铺过
            程中,可能会产生骨料分摊不均匀的情况,当出现此类问题时,就需要有效采用
            网格方法卸下物料,也可以在摊铺过程中,采用小体积的挖机对一些物料做好现
            场的搅拌处理,有效提高物料的等级,这样其均匀性会大幅度提升。
