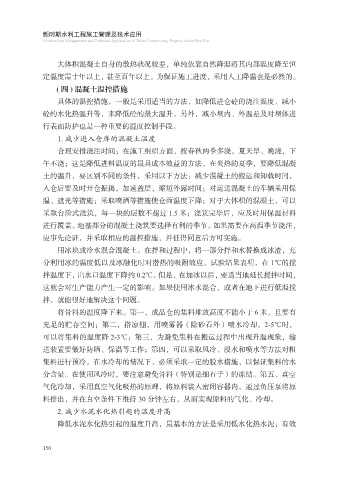

                  大体积混凝土自身的散热状况较差,单纯依靠自然降温将其内部温度降至恒
             定温度需十年以上,甚至百年以上,为保证施工进度,采用人工降温也是必然的。
                 ( 四 ) 混凝土温控措施

                  具体的温控措施,一般是采用适当的方法,如降低进仓砼的浇注温度、减小
             砼的水化热温升等,来降低砼的最大温升。另外,减小坝内、外温差及对坝体进
             行表面防护也是一种重要的温度控制手段。
                  1. 减少进入仓库的混凝土温度

                  合理安排浇注时间;在施工组织方面,按春秋两季多浇,夏天早、晚浇,下
             午不浇;这是降低进料温度的最具成本效益的方法。在炎热的夏季,要降低混凝
             土的温升,要区别不同的条件,采用以下方法:减少混凝土的搬运和卸载时间,

             入仓后要及时开仓振捣,加速盖层,缩短外露时间;对运送混凝土的车辆采用保
             温、遮光等措施;采取喷洒等措施使仓面温度下降;对于大体积的混凝土,可以
             采取台阶式浇筑,每一块的层数不超过 1.5 米;浇筑完毕后,应及时用保温材料
             进行覆盖。地基部分的混凝土浇筑要选择有利的季节。如果需要在高温季节浇注,
             应事先论证,并采取相应的温控措施,并征得同意后方可实施。

                  用冰块或冷水混合混凝土。在拌和过程中,将一部分拌和水替换成冰渣,充
             分利用冰的温度低以及冰融化时对潜热的吸附效应。试验结果表明,在 1℃的搅
             拌温度下,出水口温度下降约 0.2℃。但是,在加冰以后,要适当地延长搅拌时间,

             这就会对生产能力产生一定的影响。如果使用冰水混合,或者在地下进行低温搅
             拌,就能很好地解决这个问题。
                  将骨料的温度降下来。第一,成品仓的集料堆放高度不能小于 6 米,且要有
             充足的贮存空间;第二,搭凉棚,用喷雾器(除砂石外)喷水冷却,2-5℃时,
             可以将集料的温度降 2-3℃;第三,为避免集料在搬运过程中出现升温现象,输

             送装置要做好防晒、保温等工作;第四,可以采取风冷、浸水和喷水等方法对粗
             集料进行预冷。在水冷却的情况下,必须采取一定的脱水措施,以保证集料的水
             分含量。在使用风冷时,要注意避免骨料(特别是细石子)的冻结。第五、真空

             气化冷却,采用真空气化吸热的原理,将原料装入密闭容器内,通过负压泵将原
             料排出,并在真空条件下维持 30 分钟左右,从而实现原料的气化、冷却。
                  2. 减少水泥水化热引起的温度升高
                  降低水泥水化热引起的温度升高,最基本的方法是采用低水化热水泥;有效
