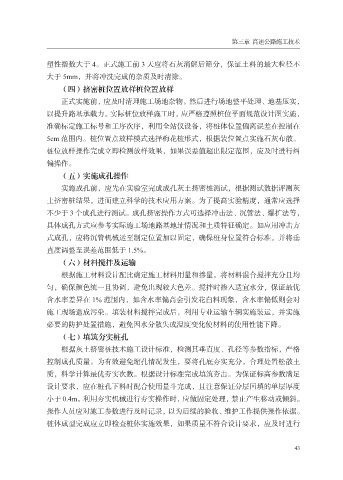

第三章  高速公路施工技术


               塑性指数大于 4。正式施工前 3 天应将石灰消解后筛分,保证土料的最大粒径不
               大于 5mm,并将冲洗完成的杂质及时清除。
                   (四)挤密桩位置放样桩位置放样

                   正式实施前,应及时清理施工场地杂物。然后进行场地整平处理、地基压实,
               以提升路基承载力。实际桩位放样施工时,应严格遵照桩位平面规范设计图实施,
               准确标定施工标号和工序次序,利用全站仪设备,将桩体位置偏离误差在控制在
               5cm 范围内。桩位置点放样模式选择梅花桩形式,根据装位置点实施石灰布散。

               桩位放样操作完成立即检测放样效果,如果误差值超出限定范围,应及时进行纠
               偏操作。
                   (五)实施成孔操作
                   实施成孔前,应先在实验室完成成孔灰土挤密桩测试,根据测试数据评测灰

               土挤密桩结果,进而建立科学的技术应用方案。为了提高实验精度,通常应选择
               不少于 3 个成孔进行测试。成孔挤密操作方式可选择冲击法、沉管法、爆扩法等,
               具体成孔方式应参考实际施工场地路基地址情况和土质特征确定。如应用冲击方
               式成孔,应将沉管机械运至制定位置加以固定,确保桩身位置符合标准,并将垂

               直度调整至误差范围低于 1.5%。
                   (六)材料搅拌及运输
                   根据施工材料设计配比确定施工材料用量和掺量。将材料混合搅拌充分且均
               匀,确保颜色统一且协调,避免出现较大色差。搅拌时掺入适宜水分,保证最优

               含水率差异在 1% 范围内,如含水率偏高会引发花白料现象,含水率偏低则会对
               施工现场造成污染。填装材料搅拌完成后,利用专业运输车辆实施装运,并实施
               必要的防护处置措施,避免因水分散失或温度变化使材料的使用性能下降。
                   (七)填筑夯实桩孔

                   根据灰土挤密桩技术施工设计标准,检测其垂直度、孔径等参数指标,严格
               控制成孔质量。为有效避免缩孔情况发生,要将孔底夯实充分,合理处置松散土
               质,科学计算最优夯实次数。根据设计标准完成填筑夯击。为保证标高参数满足
               设计要求,应在桩孔下料时配合使用量斗完成,且注意保证分层回填的单层厚度

               小于 0.4m。利用夯实机械进行夯实操作时,应做固定处理,禁止产生移动或倾斜。
               操作人员应对施工参数进行及时记录,以为后续的验收、维护工作提供操作依据。
               桩体成型完成应立即检查桩体实施效果,如果质量不符合设计要求,应及时进行
