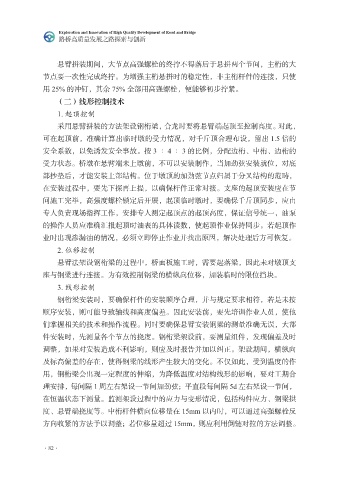

悬臂拼装期间,大节点高强螺栓的终拧不得落后于悬拼两个节间,主桁的大
节点要一次性完成终拧。为增强主桁悬拼时的稳定性,非主桁杆件的连接,只使
用 25% 的冲钉,其余 75% 全部用高强螺栓,便能够初步拧紧。
(二)线形控制技术
1. 起顶控制
采用悬臂拼装的方法架设钢桁梁,合龙时要将悬臂端起顶至控制高度。对此,
可在起顶前,准确计算出临时墩的受力情况,对千斤顶合理布设,留出 1.5 倍的
安全系数,以免诱发安全事故。按 3 ∶ 4 ∶ 3 的比例,分配边桁、中桁、边桁的
受力状态。桥墩在悬臂端未上墩前,不可以安装制作,当加劲弦安装就位,对底
部抄垫后,才能安装上部结构。位于墩顶的加劲弦节点归属于分叉结构的范畴,
在安装过程中,要先下探再上提,以确保杆件正常对接。支座的起顶安装应在节
间施工完毕,高强度螺栓锁定后开展,起顶临时墩时,要确保千斤顶同步,应由
专人负责现场指挥工作,安排专人测定起顶点的起顶高度,保证信号统一,油泵
的操作人员应准确汇报起顶时油表的具体读数,使起顶作业保持同步。若起顶作
业时出现渗漏油的情况,必须立即停止作业并找出原因,解决处理后方可恢复。
2. 位移控制
悬臂法架设钢桁梁的过程中,桥面板施工时,需要起落梁,因此未对墩顶支
座与钢梁进行连接。为有效控制钢梁的横纵向位移,加装临时的限位挡块。
3. 线形控制
钢桁梁安装时,要确保杆件的安装顺序合理,并与规定要求相符,若是未按
顺序安装,则可能导致轴线和高度偏差。因此安装前,要先培训作业人员,使他
们掌握相关的技术和操作流程。同时要确保悬臂安装钢梁的测量准确无误,大部
件安装时,先测量各个节点的挠度。钢桁梁架设前,要测量组件,发现偏差及时
调整,如果对安装造成不利影响,则应及时报告并加以纠正。架设期间,横纵向
及标高偏差的存在,使得钢梁的线形产生较大的变化。不仅如此,受到温度的作
用,钢桁梁会出现一定程度的伸缩,为降低温度对结构线形的影响,要对工期合
理安排,每间隔 1 周左右架设一节间加劲弦;平直段每间隔 5d 左右架设一节间,
在恒温状态下测量。监测架设过程中的应力与变形情况,包括构件应力、钢梁拱
度、悬臂端挠度等。中桁杆件横向位移量在 15mm 以内时,可以通过高强螺栓反
方向收紧的方法予以调整;若位移量超过 15mm,则应利用倒链对拉的方法调整。
