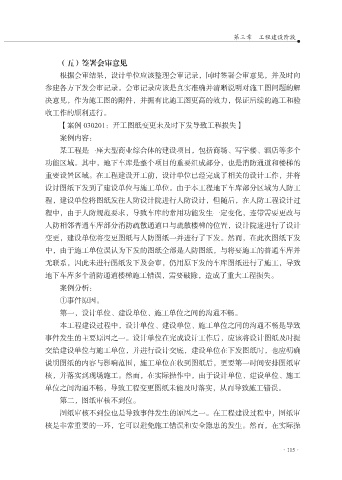

第三章  工程建设阶段



                  (五)签署会审意见
                  根据会审结果,设计单位应该整理会审记录,同时签署会审意见,并及时向
              参建各方下发会审记录。会审记录应该是真实准确并清晰说明对施工图问题的解
              决意见,作为施工图的附件,并拥有比施工图更高的效力,保证后续的施工和验

              收工作的顺利进行。
                  【案例 030201:开工图纸变更未及时下发导致工程损失】
                  案例内容:
                  某工程是一座大型商业综合体的建设项目,包括商场、写字楼、酒店等多个

              功能区域。其中,地下车库是整个项目的重要组成部分,也是消防通道和楼梯的
              重要设置区域。在工程建设开工前,设计单位已经完成了相关的设计工作,并将
              设计图纸下发到了建设单位与施工单位。由于本工程地下车库部分区域为人防工
              程,建设单位将图纸发往人防设计院进行人防设计,但随后,在人防工程设计过

              程中,由于人防规范要求,导致车库的常用功能发生一定变化,连带需要更改与
              人防相邻普通车库部分消防疏散通道口与疏散楼梯的位置,设计院遂进行了设计
              变更,建设单位将变更图纸与人防图纸一并进行了下发。然而,在此次图纸下发
              中,由于施工单位误认为下发的图纸全部是人防图纸,与将要施工的普通车库并

              无联系,因此未进行图纸发下及会审,仍用原下发的车库图纸进行了施工,导致
              地下车库多个消防通道楼梯施工错误,需要破除,造成了重大工程损失。
                  案例分析:
                  ①事件原因。

                  第一,设计单位、建设单位、施工单位之间的沟通不畅。
                  本工程建设过程中,设计单位、建设单位、施工单位之间的沟通不畅是导致
              事件发生的主要原因之一。设计单位在完成设计工作后,应该将设计图纸及时提
              交给建设单位与施工单位,并进行设计交底,建设单位在下发图纸时,也应明确

              说明图纸的内容与影响范围,施工单位在收到图纸后,更要第一时间安排图纸审
              核,并落实到现场施工。然而,在实际操作中,由于设计单位、建设单位、施工
              单位之间沟通不畅,导致工程变更图纸未能及时落实,从而导致施工错误。
                  第二,图纸审核不到位。

                  图纸审核不到位也是导致事件发生的原因之一。在工程建设过程中,图纸审
              核是非常重要的一环,它可以避免施工错误和安全隐患的发生。然而,在实际操
