Page 166 - 开发建设设计管理与实务
P. 166
开发建设设计管理与实务
Design Management and Practice of Development and Construction

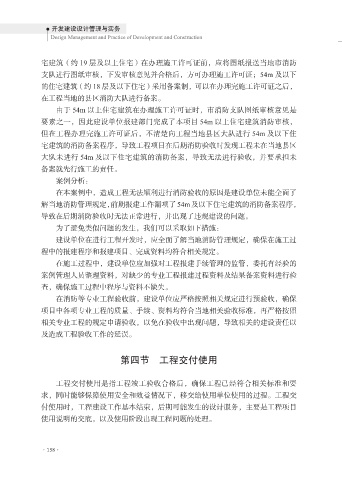

宅建筑(约 19 层及以上住宅)在办理施工许可证前,应将图纸报送当地市消防
支队进行图纸审核,下发审核意见并合格后,方可办理施工许可证;54m 及以下
的住宅建筑(约 18 层及以下住宅)采用备案制,可以在办理完施工许可证之后,
在工程当地的县区消防大队进行备案。
由于 54m 以上住宅建筑在办理施工许可证时,市消防支队图纸审核意见是
要素之一,因此建设单位报建部门完成了本项目 54m 以上住宅建筑消防审核,
但在工程办理完施工许可证后,不清楚向工程当地县区大队进行 54m 及以下住
宅建筑的消防备案程序,导致工程项目在后期消防验收时发现工程未在当地县区
大队未进行 54m 及以下住宅建筑的消防备案,导致无法进行验收,并要承担未
备案就先行施工的责任。
案例分析:
在本案例中,造成工程无法顺利进行消防验收的原因是建设单位未能全面了
解当地消防管理规定,前期报建工作漏项了54m及以下住宅建筑的消防备案程序,
导致在后期消防验收时无法正常进行,并出现了违规建设的问题。
为了避免类似问题的发生,我们可以采取如下措施:
建设单位在进行工程开发时,应全面了解当地消防管理规定,确保在施工过
程中的报建程序和报建项目、完成资料均符合相关规定。
在施工过程中,建设单位应加强对工程报建手续管理的监管,委托有经验的
案例管理人员整理资料,对缺少的专业工程报建过程资料及结果备案资料进行检
查,确保施工过程中程序与资料不缺失。
在消防等专业工程验收前,建设单位应严格按照相关规定进行预验收,确保
项目中各项专业工程的质量、手续、资料均符合当地相关验收标准,再严格按照
相关专业工程的规定申请验收,以免在验收中出现问题,导致相关的建设责任以
及造成工程验收工作的延误。
第四节 工程交付使用
工程交付使用是指工程竣工验收合格后,确保工程已经符合相关标准和要
求,同时能够保障使用安全和效益情况下,移交给使用单位使用的过程。工程交
付使用时,工程建设工作基本结束,后期可能发生的设计服务,主要是工程项目
使用说明的交底,以及使用阶段出现工程问题的处理。
·158·
