Page 103 - 现代化水利工程建设理论与实践分析
P. 103

第三章 水利工程建设中的质量控制及安全管理


                                                         2

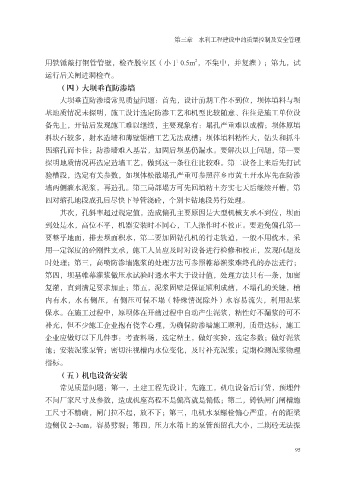

              用铁锤敲打钢管管壁,检查脱空区(小于 0.5m ,不集中,并复灌);第九,试
              运行后关闸进洞检查。
                  (四)大坝垂直防渗墙
                  大坝垂直防渗墙常见质量问题:首先,设计前期工作不到位,坝体填料与坝

              基地质情况未探明,施工设计选定防渗工艺和机型比较随意、往往是施工单位设
              备先上,开钻后发现施工难以继续,主要现象有:塌孔严重难以成槽;坝体原填
              料块石较多,射水造墙和薄壁锯槽工艺无法成槽;坝体填料粘性大,钻头和抓斗
              因缩孔而卡住;防渗墙难入基岩,加固后坝基仍漏水。要解决以上问题,第一要

              探明地质情况再选定造墙工艺,做到这一条往往比较难。第二设备上来后先打试
              验槽段,选定有关参数,如坝体松散塌孔严重可参照萍乡市黄土开水库先在防渗
              墙两侧灌水泥浆,再造孔。第三局部塌方可先回填粘土夯实七天后继续开槽,第
              四对缩孔地段成孔后尽快下导管浇砼,个别卡钻地段另行处理。

                  其次,孔斜率超过规定值,造成偏孔主要原因是大型机械支承不到位,坝面
              到处是水,高位不平,机器安装时不同心,工人操作时不校正。要避免偏孔第一
              要整平地面,排去坝面积水,第二要加固钻孔机的行走轨道,一般不用枕木,采
              用一定深度的砼刚性支承,施工人员应及时对设备进行检修和校正,发现问题及

              时处理;第三,高喷防渗墙跑浆的处理方法可参照帷幕灌浆难终孔的办法进行;
              第四,坝基帷幕灌浆做压水试验时透水率大于设计值,处理方法只有一条,加密
              复灌,直到满足要求加止;第五,泥浆固壁是保证顺利成槽,不塌孔的关键,槽
              内有水,水有侧压,有侧压可保不塌(特殊情况除外)水容易流失,利用泥浆

              保水。在施工过程中,原坝体在开槽过程中自动产生泥浆,粘性好不漏浆的可不
              补充,但不少施工企业抱有侥幸心理,为确保防渗墙施工顺利,质量达标,施工
              企业应做好以下几件事:考查料场,选定粘土,做好实验,选定参数;做好泥浆
              池;安装泥浆泵管;密切注视槽内水位变化,及时补充泥浆;定期检测泥浆物理

              指标。
                  (五)机电设备安装
                  常见质量问题:第一,土建工程先设计,先施工,机电设备后订货,预埋件
              不问厂家尺寸及参数,造成机座高程不是偏高就是偏低;第二,铸铁闸门闸槽施

              工尺寸不精确,闸门拉不起,放不下;第三,电机水泵螺栓偏心严重,有的距梁
              边侧仅 2~3cm,容易劈裂;第四,压力水箱上的泵管预留孔大小,二期砼无法振
