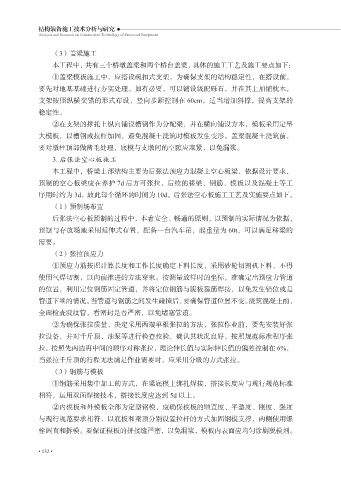

                 (3)盖梁施工
                 本工程中,共有三个桥墩盖梁和两个桥台盖梁,具体的施工工艺及施工要点如下:
                 ①盖梁模板施工中,应搭设碗扣式支架,为确保支架的结构稳定性,在搭设前,
             要先对地基基础进行夯实处理。如有必要,可以铺设级配砾石,并在其上加铺枕木,
             支架按照纵横交错的形式布设,竖向步距控制在 60cm,适当增加斜撑,提高支架的

             稳定性。
                 ②在支架的撑托上纵向铺设槽钢作为分配梁,并在横向铺设方木,模板采用定型
             大模板,以槽钢或拉杆加固,避免混凝土浇筑时模板发生变形。盖梁混凝土浇筑前,

             要对墩柱顶部做凿毛处理,底模与支墩间的空隙应塞紧,以免漏浆。
                 3. 后张法空心板施工
                 本工程中,桥梁上部结构主要为后张法预应力混凝土空心板梁,依据设计要求,
             预制的空心板梁应在养护 7d 后方可张拉,后续的移梁、钢筋、模板以及混凝土等工

             序用时约为 3d,故此每个循环的时间为 10d。后张法空心板施工工艺及实施要点如下。
                 (1)预制场布置
                 后张法空心板预制的过程中,本着安全、畅通的原则,以预制的实际情况为依据,

             预制与存放场地采用延伸式布置,配备一台汽车吊,起重量为 60t,可以满足移梁的
             需要。
                 (2)张拉预应力
                 ①预应力筋按照计算长度和工作长度确定下料长度,采用砂轮切割机下料,不得
             使用气焊切割,以向前推进的方法穿束。按测量放样时的坐标,准确定出预应力管道

             的位置,利用定位钢筋固定管道,并将定位钢筋与腹板箍筋焊接,以免发生错位或是
             管道下垂的情况。当管道与钢筋之间发生碰撞后,要确保管道位置不变。浇筑混凝土前,
             全面检查波纹管,看密封是否严密,以免堵塞管道。

                 ②为确保张拉质量,决定采用两端单根张拉的方法,张拉作业前,要先安装好张
             拉设备,并对千斤顶、油泵等进行检查校验,确认其状况良好,按照规范标准程序张
             拉。按照先两边再中间的顺序对称张拉,理论伸长值与实际伸长值的偏差控制在 6%,
             当张拉千斤顶的行程无法满足作业需要时,应采用分级的方式张拉。

                 (3)钢筋与模板
                 ①钢筋采用集中加工的方式,在梁底模上绑扎焊接,搭接长度应与现行规范标准
             相符,运用双面焊接技术,搭接长度应达到 5d 以上。
                 ②内模板和外模板全部为定型钢模,应确保模板的顺直度、平整度、刚度、强度

             与现行规范要求相符,以底板和梁顶分别设置拉杆的方式加固钢模支撑,两侧使用螺
             栓调直和拆模。要保证模板的拼接缝严密,以免漏浆,模板内表面应均匀涂刷脱模剂。
