Page 237 - 数学建模算法与应用
P. 237

第八章  图与网络模型及方法应用

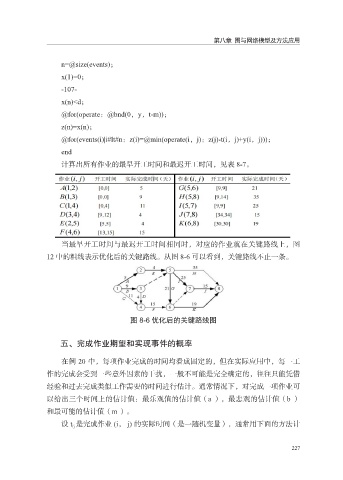

                   n=@size(events);
                   x(1)=0;
                   -107-

                   x(n)<d;
                   @for(operate:@bnd(0,y,t-m));
                   z(n)=x(n);
                   @for(events(i)|i#lt#n:z(i)=@min(operate(i,j):z(j)-t(i,j)+y(i,j)));

                   end
                   计算出所有作业的最早开工时间和最迟开工时间,见表 8-7。













                   当最早开工时间与最迟开工时间相同时,对应的作业就在关键路线上,图
               12 中的粗线表示优化后的关键路线。从图 8-6 可以看到,关键路线不止一条。










                                       图 8-6 优化后的关键路线图


                   五、完成作业期望和实现事件的概率

                   在例 20 中,每项作业完成的时间均看成固定的,但在实际应用中,每一工
               作的完成会受到一些意外因素的干扰,一般不可能是完全确定的,往往只能凭借
               经验和过去完成类似工作需要的时间进行估计。通常情况下,对完成一项作业可

               以给出三个时间上的估计值:最乐观值的估计值(a ),最悲观的估计值(b )
               和最可能的估计值(m )。
                   设 t ij  是完成作业 (i, j) 的实际时间(是一随机变量),通常用下面的方法计



                                                                                      227
