Page 233 - 数学建模算法与应用
P. 233
第八章 图与网络模型及方法应用

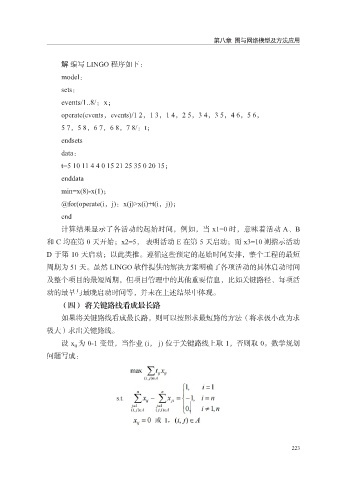

解 编写 LINGO 程序如下:
model:
sets:
events/1..8/:x;
operate(events,events)/1 2,1 3,1 4,2 5,3 4,3 5,4 6,5 6,
5 7,5 8,6 7,6 8,7 8/:t;
endsets
data:
t=5 10 11 4 4 0 15 21 25 35 0 20 15;
enddata
min=x(8)-x(1);
@for(operate(i,j):x(j)>x(i)+t(i,j));
end
计算结果显示了各活动的起始时间,例如,当 x1=0 时,意味着活动 A、B
和 C 均在第 0 天开始;x2=5, 表明活动 E 在第 5 天启动;而 x3=10 则指示活动
D 于第 10 天启动;以此类推。遵循这些预定的起始时间安排,整个工程的最短
周期为 51 天。虽然 LINGO 软件提供的解决方案明确了各项活动的具体启动时间
及整个项目的最短周期,但项目管理中的其他重要信息,比如关键路径、每项活
动的最早与最晚启动时间等,并未在上述结果中体现。
(四) 将关键路线看成最长路
如果将关键路线看成最长路,则可以按照求最短路的方法(将求极小改为求
极大)求出关键路线。
设 x ij 为 0-1 变量,当作业 (i, j) 位于关键路线上取 1,否则取 0。数学规划
问题写成:
223
