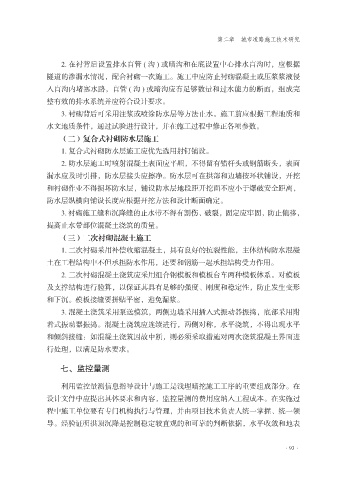

第二章 城市道路施工技术研究
2. 在衬背后设置排水盲管 ( 沟 ) 或暗沟和在底设置中心排水盲沟时,应根据
隧道的渗漏水情况,配合衬砌一次施工。施工中应防止衬砌混凝土或压浆浆液侵
入盲沟内堵塞水路,盲管 ( 沟 ) 或暗沟应有足够数量和过水能力的断面,组成完
整有效的排水系统并应符合设计要求。
3. 衬砌背后可采用注浆或喷涂防水层等方法止水。施工前应根据工程地质和
水文地质条件,通过试验进行设计,并在施工过程中修正各项参数。
(二)复合式衬砌防水层施工
1. 复合式衬砌防水层施工应优先选用射钉铺设。
2. 防水层施工时喷射混凝土表面应平顺,不得留有错杆头或钢筋断头,表面
漏水应及时引排,防水层接头应擦净。防水层可在拱部和边墙按环状铺设,开挖
和衬砌作业不得损坏防水层,铺设防水层地段距开挖面不应小于爆破安全距离,
防水层纵横向铺设长度应根据开挖方法和设计断面确定。
3. 衬砌施工缝和沉降缝的止水带不得有割伤、破裂,固定应牢固,防止偏移,
提高止水带部位混凝土浇筑的质量。
(三)二次衬砌混凝土施工
1. 二次衬砌采用补偿收缩混凝土,具有良好的抗裂性能,主体结构防水混凝
土在工程结构中不但承担防水作用,还要和钢筋一起承担结构受力作用。
2. 二次衬砌混凝土浇筑应采用组合钢模板和模板台车两种模板体系。对模板
及支撑结构进行验算,以保证其具有足够的强度、刚度和稳定性,防止发生变形
和下沉。模板接缝要拼贴平密,避免漏浆。
3. 混凝土浇筑采用泵送模筑,两侧边墙采用插入式振动器振捣,底部采用附
着式振动器振捣。混凝土浇筑应连续进行,两侧对称,水平浇筑,不得出现水平
和倾斜接缝:如混凝土浇筑因故中断,则必须采取措施对两次浇筑混凝土界面进
行处理,以满足防水要求。
七、监控量测
利用监控量测信息指导设计与施工是浅埋暗挖施工工序的重要组成部分。在
设计文件中应提出具体要求和内容,监控量测的费用应纳入工程成本。在实施过
程中施工单位要有专门机构执行与管理,并由项目技术负责人统一掌握、统一领
导。经验证明拱顶沉降是控制稳定较直观的和可靠的判断依据,水平收敛和地表
