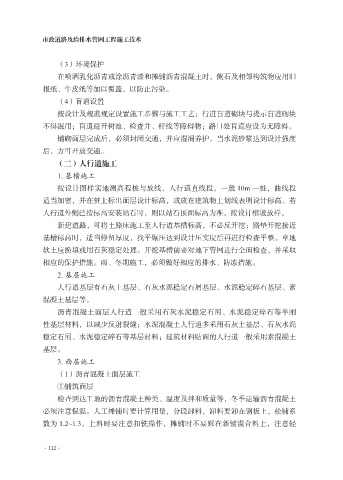

市政道路及给排水管网工程施工技术
(3)环境保护
在喷洒乳化沥青或涂沥青漆和摊铺沥青混凝土时,侧石及相邻构筑物应用旧
报纸、牛皮纸等加以覆盖,以防止污染。
(4)盲道设置
按设计及规范规定设置施工步骤与施工工艺;行进盲道砌块与提示盲道砌块
不得混用;盲道避开树池、检查井、杆线等障碍物;路口处盲道应设为无障碍。
铺砌面层完成后,必须封闭交通,并应湿润养护。当水泥砂浆达到设计强度
后,方可开放交通。
(二)人行道施工
1. 基槽施工
按设计图样实地测高程桩与放线,人行道直线段,一般 10m 一桩,曲线段
适当加密,并在桩上标出面层设计标高,或放在建筑物上划线表明设计标高。若
人行道外侧已按标高安装站石时,则以站石顶面标高为准,按设计横坡放样。
新建道路,可将土路床施工至人行道基槽标高,不必反开挖;路垫开挖接近
基槽标高时,适当停留厚度,找平碾压达到设计压实度后再进行检查平整。草地
软土应换填或用石灰稳定处理。开挖基槽前要对地下管网进行全面检查,并采取
相应的保护措施。雨、冬期施工,必须做好相应的排水、防冻措施。
2. 基层施工
人行道基层有石灰土基层、石灰水泥稳定石屑基层、水泥稳定碎石基层、素
混凝土基层等。
沥青混凝土面层人行道一般采用石灰水泥稳定石屑、水泥稳定碎石等半刚
性基层材料,以减少反射裂缝;水泥混凝土人行道多采用石灰土基层、石灰水泥
稳定石屑、水泥稳定碎石等基层材料;建筑材料贴面的人行道一般采用素混凝土
基层。
3. 面层施工
(1)沥青混凝土面层施工
①铺筑面层
检查到达工地的沥青混凝土种类、温度及拌和质量等,冬季运输沥青混凝土
必须注意保温。人工摊铺时要计算用量,分段卸料,卸料要卸在钢板上,松铺系
数为 1.2~1.3。上料时要注意扣铣操作,摊铺时不要踩在新铺混合料上,注意轻
