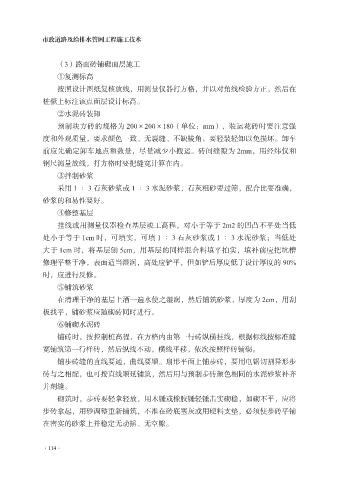

市政道路及给排水管网工程施工技术



                  (3)路面砖铺砌面层施工
                  ①复测标高
                  按照设计图纸复核放线,用测量仪器打方格,并以对角线检验方正,然后在

             桩橛上标注该点面层设计标高。
                  ②水泥砖装卸
                  预制块方砖的规格为 200×200×180(单位:mm),装运花砖时要注意强
             度和外观质量,要求颜色一致、无裂缝、不缺棱角。要轻装轻卸以免损坏。卸车

             前应先确定卸车地点和数量,尽量减少小搬运。砖间缝隙为 2mm,用经纬仪和
             钢尺测量放线,打方格时要把缝宽计算在内。
                  ③拌制砂浆
                  采用 1 ∶ 3 石灰砂浆或 1 ∶ 3 水泥砂浆,石灰粗砂要过筛,配合比要准确,

             砂浆的和易性要好。
                  ④修整基层
                  挂线或用测量仪器检查基层竣工高程,对小于等于 2m2 的凹凸不平处当低
             处小于等于 1cm 时,可填实,可填 1 ∶ 3 石灰砂浆或 1 ∶ 3 水泥砂浆;当低处

             大于 1cm 时,将基层刨 5cm,用基层的同样混合料填平拍实,填补前应把坑槽
             修理平整干净,表面适当湿润,高处应铲平,但如铲后厚度低于设计厚度的 90%
             时,应进行反修。
                  ⑤铺筑砂浆

                  在清理干净的基层上洒一遍水使之湿润,然后铺筑砂浆,厚度为 2cm,用刮
             板找平,铺砂浆应随砌砖同时进行。
                  ⑥铺砌水泥砖
                  铺砖时,按控制桩高程,在方格内由第一行砖纵横挂线,根据标线按标准缝

             宽铺筑第一行样砖,然后纵线不动,横线平移,依次按照样砖铺砌。
                  铺步砖缝的直线要通,曲线要顺。扇形平面上铺步砖,要用电锯切割异形步
             砖与之相配,也可按直线顺延铺筑,然后用与预制步砖颜色相同的水泥砂浆补齐
             并刻缝。

                  砌筑时,步砖要轻拿轻放,用木锤或橡胶锤轻锤击实砌稳,如砌不平,应将
             步砖拿起,用砂调整重新铺筑,不准在砖底塞灰或用硬料支垫,必须使步砖平铺
             在密实的砂浆上并稳定无动摇、无空隙。
