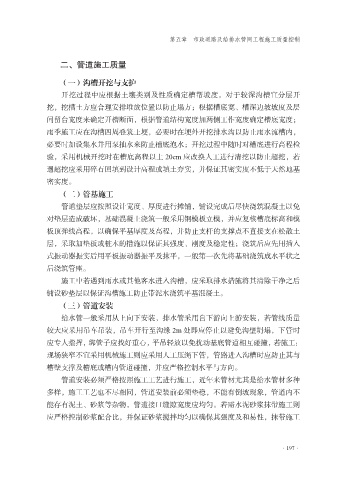

Page 205 - 市政道路及给排水管网工程施工技
P. 205
第五章 市政道路及给排水管网工程施工质量控制
二、管道施工质量
(一)沟槽开挖与支护
开挖过程中应根据土壤类别及性质确定槽帮坡度,对于较深沟槽宜分层开
挖,挖槽土方应合理安排堆放位置以防止塌方;根据槽底宽、槽深边坡坡度及层
间留台宽度来确定开槽断面,根据管道结构宽度加两侧工作宽度确定槽底宽度;
雨季施工应在沟槽四周叠筑土埂,必要时在埂外开挖排水沟以防止雨水流槽内,
必要时加设集水井用泵抽水来防止槽底泡水;开挖过程中随时对槽底进行高程检
验,采用机械开挖时在槽底高程以上 20cm 应改换人工进行清挖以防止超挖,若
遇超挖应采用碎石回填到设计高程或填土夯实,并保证其密实度不低于天然地基
密实度。
(二)管基施工
管道垫层应按照设计宽度、厚度进行摊铺,铺设完成后尽快浇筑混凝土以免
对垫层造成破坏,基础混凝土浇筑一般采用钢模板立模,并应复核槽底标高和模
板顶弹线高程,以确保平基厚度及高程,并防止支杆的支撑点不直接支在松散土
层,采取加垫板或桩木的措施以保证其强度、刚度及稳定性;浇筑后应先用插入
式振动器振实后用平板振动器振平及抹平,一般第一次先将基础浇筑成水平状之
后浇筑管座。
施工中若遇到雨水或其他客水进入沟槽,应采取排水措施将其清除干净之后
铺设砂垫层以保证沟槽施工防止带泥水浇筑平基混凝土。
(三)管道安装
给水管一般采用从上向下安装,排水管采用自下游向上游安装,若管线质量
较大应采用吊车吊装,吊车开行至沟缘 2m 处即应停止以避免沟壁坍塌,下管时
应专人指挥,绑管子应找好重心,平吊轻放以免扰动基底管道相互碰撞,若施工:
现场狭窄不宜采用机械施工则应采用人工压绳下管,管路进入沟槽时应防止其与
槽壁支撑及槽底或槽内管道碰撞,并应严格控制水平与方向。
管道安装必须严格按照施工工艺进行施工,近年来管材尤其是给水管材多种
多样,施工工艺也不尽相同,管道安装前必须垫稳,不能有倒坡现象,管道内不
能存有泥土、砂浆等杂物,管道接口缝隙宽度应均匀。若需水泥砂浆抹带施工则
应严格控制砂浆配合比,并保证砂浆搅拌均匀以确保其强度及和易性,抹带施工
·197·
