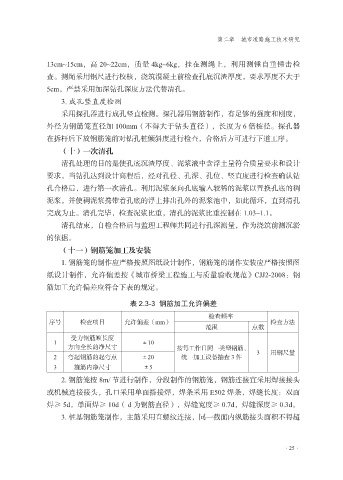

第二章 城市道路施工技术研究
13cm~15cm,高 20~22cm,质量 4kg~6kg,挂在测绳上,利用测锤自重锤击检
查。测绳采用钢尺进行校核,浇筑混凝土前检查孔底沉渣厚度,要求厚度不大于
5cm,严禁采用加深钻孔深度方法代替清孔。
3. 成孔竖直度检测
采用探孔器进行成孔竖直检测。探孔器用钢筋制作,有足够的强度和刚度,
外径为钢筋笼直径加 100mm(不得大于钻头直径),长度为 6 倍桩径。探孔器
在拆杆后下放钢筋笼前对钻孔桩倾斜度进行检查,合格后方可进行下道工序。
(十)一次清孔
清孔处理的目的是使孔底沉渣厚度、泥浆液中含浮土量符合质量要求和设计
要求。当钻孔达到设计高程后,经对孔径、孔深、孔位、竖直度进行检查确认钻
孔合格后,进行第一次清孔。利用泥浆泵向孔底输入较稀的泥浆以置换孔底的稠
泥浆,并使稠泥浆携带着孔底的浮土排出孔外的泥浆池中,如此循环,直到清孔
完成为止。清孔完毕,检查泥浆比重,清孔的泥浆比重控制在 1.03~1.1。
清孔结束,自检合格后与监理工程师共同进行孔深测量,作为浇筑前测沉淤
的依据。
(十一)钢筋笼加工及安装
1. 钢筋笼的制作应严格按照图纸设计制作,钢筋笼的制作安装应严格按照图
纸设计制作,允许偏差按《城市桥梁工程施工与质量验收规范》CJJ2-2008:钢
筋加工允许偏差应符合下表的规定。
表 2.3-3 钢筋加工允许偏差
检查频率
序号 检查项目 允许偏差(mm) 检查方法
范围 点数
受力钢筋顺长度
1 ±10
方向全长的净尺寸 按每工作日同一类型钢筋、
2 弯起钢筋的起弯点 ±20 统一加工设备抽查 3 件 3 用钢尺量
3 箍筋内净尺寸 ±5
2. 钢筋笼按 8m/ 节进行制作,分段制作的钢筋笼,钢筋连接宜采用焊接接头
或机械连接接头,孔口采用单面搭接焊,焊条采用 E502 焊条,焊缝长度:双面
焊≥ 5d,单面焊≥ 10d( d 为钢筋直径),焊缝宽度≥ 0.7d,焊缝深度≥ 0.3d。
3. 桩基钢筋笼制作,主筋采用直螺纹连接,同一截面内纵筋接头面积不得超
