市政道路及给排水管网工程施工技术
挖坡比均为 1:1。基坑开挖尺寸为:长度 = 承台长度 +3m,宽度 = 基坑开挖宽
度 +3m。单侧多开挖 1.5m,其中 0.5m 为排水沟宽度,剩余 1m 为作业通道。在
环向排水沟四角设 0.8m*0.8m 的集水坑(若承台长度过长,可在长度方向适当增
加集水坑),集水坑内放置80QW50-12.5型潜污泵进行基坑施工废水、雨水的抽排。
其具体工程量以实际发生计。

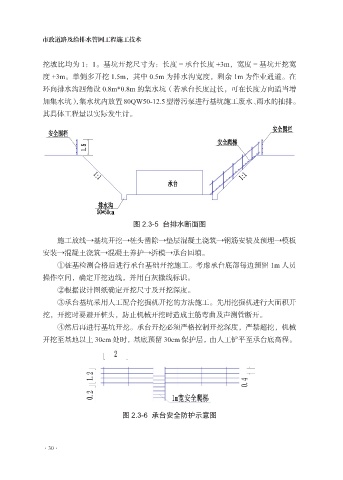

图 2.3-5 台排水断面图
施工放线→基坑开挖→桩头凿除→垫层混凝土浇筑→钢筋安装及预埋→模板
安装→混凝土浇筑→混凝土养护→拆模→承台回填。
①桩基检测合格后进行承台基础开挖施工。考虑承台底部每边预留 1m 人员
操作空间,确定开挖边线,并用白灰撒线标识。
②根据设计图纸确定开挖尺寸及开挖深度。
③承台基坑采用人工配合挖掘机开挖的方法施工。先用挖掘机进行大面积开
挖,开挖时要避开桩头,防止机械开挖时造成主筋弯曲及声测管断开。
④然后再进行基坑开挖。承台开挖必须严格控制开挖深度,严禁超挖,机械
开挖至基地以上 30cm 处时,基底预留 30cm 保护层,由人工铲平至承台底高程。
图 2.3-6 承台安全防护示意图
