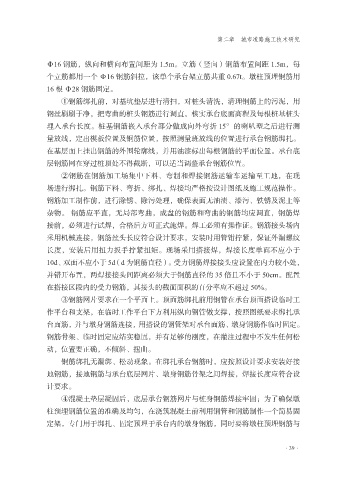

第二章  城市道路施工技术研究


               Φ16 钢筋,纵向和横向布置间距为 1.5m。立筋(竖向)钢筋布置间距 1.5m,每
               个立筋都用一个 Φ16 钢筋斜拉,该单个承台架立筋共重 0.67t。墩柱预埋钢筋用
               16 根Φ28 钢筋固定。

                   ①钢筋绑扎前,对基坑垫层进行清扫,对桩头清洗,清理钢筋上的污泥,用
               钢丝刷刷干净,把弯曲的桩头钢筋进行调直。核实承台底面高程及每根桩基桩头
               埋入承台长度。桩基钢筋嵌入承台部分做成向外弯折 15°的喇叭型之后进行测
               量放线,定出模板位置及钢筋位置,按照测量班放线的位置进行承台钢筋绑扎。

               在基层面上挂出钢筋的外围轮廓线,并用油漆标出每根钢筋的平面位置。承台底
               层钢筋网在穿过桩顶处不得截断,可以适当调整承台钢筋位置。
                   ②钢筋在钢筋加工场集中下料、弯制和焊接钢筋运输车运输至工地,在现
               场进行绑扎。钢筋下料、弯折、绑扎、焊接均严格按设计图纸及施工规范操作。

               钢筋加工制作前,进行除锈、除污处理,确保表面无油渍、漆污、铁锈及泥土等
               杂物。 钢筋应平直,无局部弯曲,成盘的钢筋和弯曲的钢筋均应调直,钢筋焊
               接前,必须进行试焊,合格后方可正式施焊。焊工必须有操作证。钢筋接头场内
               采用机械连接,钢筋丝头长度符合设计要求,安装时用管钳拧紧,保证外漏螺纹

               长度,安装后用扭力扳手拧紧扭矩。现场采用搭接焊,焊接长度单面不应小于
               10d、双面不应小于 5d(d 为钢筋直径)。受力钢筋焊接接头应设置在内力较小处,
               并错开布置,两焊接接头间距离必须大于钢筋直径的 35 倍且不小于 50cm。配置
               在搭接区段内的受力钢筋,其接头的截面面积的百分率应不超过 50%。

                   ③钢筋网片要求在一个平面上。顶面筋绑扎前用钢管在承台顶面搭设临时工
               作平台和支架,在临时工作平台下方利用纵向钢管做支撑,按照图纸要求绑扎承
               台面筋,并与墩身钢筋连接,用搭设的钢管架对承台面筋、墩身钢筋作临时固定。
               钢筋骨架、临时固定应结实稳固,并有足够的刚度,在灌注过程中不发生任何松

               动,位置要正确,不倾斜、扭曲。
                   钢筋绑扎无漏绑、松动现象。在绑扎承台钢筋时,应按照设计要求安装好接
               地钢筋,接地钢筋与承台底层网片、墩身钢筋骨架之间焊接,焊接长度应符合设
               计要求。

                   ④混凝土垫层凝固后,底层承台钢筋网片与桩身钢筋焊接牢固;为了确保墩
               柱预埋钢筋位置的准确及均匀,在浇筑混凝土前利用钢管和钢筋制作一个简易固
               定架,专门用于绑扎、固定预埋于承台内的墩身钢筋,同时要将墩柱预埋钢筋与



                                                                                    ·39·
