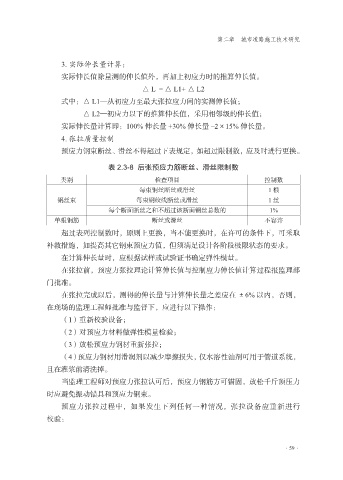

第二章  城市道路施工技术研究


                   3. 实际伸长量计算:
                   实际伸长值除量测的伸长值外,再加上初应力时的推算伸长值。
                                          △ L =△ L1+ △ L2

                   式中:△ L1—从初应力至最大张拉应力间的实测伸长值;
                               △ L2—初应力以下的推算伸长值,采用相邻级的伸长值;
                   实际伸长量计算即:100% 伸长量 +30% 伸长量 –2×15% 伸长量。
                   4. 张拉质量控制

                   预应力钢束断丝、滑丝不得超过下表规定,如超过限制数,应及时进行更换。

                                表 2.3-8  后张预应力筋断丝、滑丝限制数
                   类别                         检查项目                            控制数
                                          每束钢丝断丝或滑丝                            1 根
                  钢丝束                    每束钢绞线断丝或滑丝                            1 丝
                                 每个断面断丝之和不超过该断面钢丝总数的                           1%
                 单根钢筋                        断丝或滑丝                            不容许

                   超过表列控制数时,原则上更换,当不能更换时,在许可的条件下,可采取
               补救措施,如提高其它钢束预应力值,但须满足设计各阶段极限状态的要求。
                   在计算伸长量时,应根据试样或试验证书确定弹性模量。
                   在张拉前,预应力张拉理论计算伸长值与控制应力伸长值计算过程报监理部

               门批准。
                   在张拉完成以后,测得的伸长量与计算伸长量之差应在 ±6% 以内,否则,
               在现场的监理工程师批准与监督下,应进行以下操作:
                   (1)重新校验设备;

                   (2)对预应力材料做弹性模量检验;
                   (3)放松预应力钢材重新张拉;
                   (4)预应力钢材用滑润剂以减少摩擦损失,仅水溶性油剂可用于管道系统,
               且在灌浆前清洗掉。

                   当监理工程师对预应力张拉认可后,预应力钢筋方可锚固,放松千斤顶压力
               时应避免振动锚具和预应力钢束。
                   预应力张拉过程中,如果发生下列任何一种情况,张拉设备应重新进行
               校验:
