Page 66 - 市政道路及给排水管网工程施工技
P. 66
市政道路及给排水管网工程施工技术

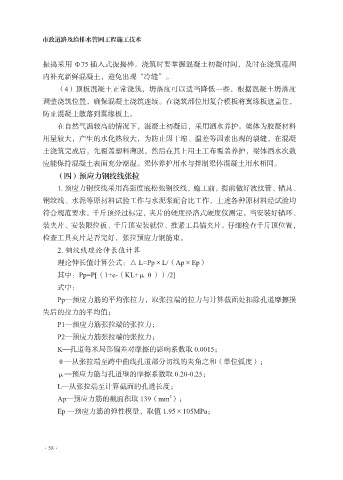

振捣采用 Ф75 插入式振捣棒。浇筑时要掌握混凝土初凝时间,及时在浇筑范围
内补充新鲜混凝土,避免出现“冷缝”。
(4)顶板混凝土正常浇筑,坍落度可以适当降低一些,根据混凝土坍落度
调整浇筑位置,确保混凝土浇筑连续。在浇筑部位用复合模板将翼缘板遮盖住,
防止混凝土散落到翼缘板上。
在自然气温较高的情况下,混凝土初凝后,采用洒水养护。梁体为胶凝材料
用量较大,产生的水化热较大,为防止因干缩、温差等因素出现的裂缝,在混凝
土浇筑完成后,先覆盖塑料薄膜,然后在其上用土工布覆盖养护,梁体洒水次数
应能保持混凝土表面充分潮湿。梁体养护用水与拌制梁体混凝土用水相同。
(四)预应力钢绞线张拉
1. 预应力钢绞线采用高强度底松弛钢绞线,施工前,提前做好波纹管、锚具、
钢绞线、水泥等原材料试验工作与水泥浆配合比工作,上述各种原材料经试验均
符合规范要求。千斤顶经过标定,夹片的硬度经洛式硬度仪测定。当安装好锚环、
装夹片、安装限位板、千斤顶安装就位、推紧工具锚夹片。仔细检查千斤顶位置,
检查工具夹片是否完好,张拉预应力钢筋束。
2. 钢绞线理论伸长值计算
理论伸长值计算公式:△ L=Pp×L/(Ap×Ep)
其中:Pp=P[(1+e-(KL+μθ))/2]
式中:
Pp—预应力筋的平均张拉力,取张拉端的拉力与计算截面处扣除孔道摩擦损
失后的拉力的平均值;
P1—预应力筋张拉端的张拉力;
P2—预应力筋张拉端的张拉力;
K—孔道每米局部偏差对摩擦的影响系数取 0.0015;
θ—从张拉端至跨中曲线孔道部分切线的夹角之和(单位弧度);
μ—预应力筋与孔道壁的摩擦系数取 0.20-0.25;
L—从张拉端至计算截面的孔道长度;
2
Ap—预应力筋的截面积取 139(mm );
Ep —预应力筋的弹性模量,取值 1.95×105MPa;
·58·
