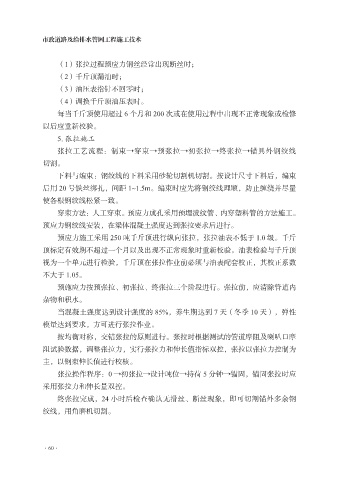

Page 68 - 市政道路及给排水管网工程施工技
P. 68
市政道路及给排水管网工程施工技术
(1)张拉过程预应力钢丝经常出现断丝时;
(2)千斤顶漏油时;
(3)油压表指针不回零时;
(4)调换千斤顶油压表时。
每当千斤顶使用超过 6 个月和 200 次或在使用过程中出现不正常现象或检修
以后应重新校验。
5. 张拉施工
张拉工艺流程:制束→穿束→预张拉→初张拉→终张拉→锚具外钢绞线
切割。
下料与编束:钢绞线的下料采用砂轮切割机切割。按设计尺寸下料后,编束
后用 20 号铁丝绑扎,间距 1~1.5m。编束时应先将钢绞线理顺,防止缠绕并尽量
使各根钢绞线松紧一致。
穿束方法:人工穿束。预应力成孔采用预埋波纹管、内穿塑料管的方法施工。
预应力钢绞线安装,在梁体混凝土强度达到张拉要求后进行。
预应力施工采用 250 吨千斤顶进行纵向张拉,张拉油表不低于 1.0 级。千斤
顶标定有效期不超过一个月以及出现不正常现象时重新校验。油表检验与千斤顶
视为一个单元进行检验,千斤顶在张拉作业前必须与油表配套校正,其校正系数
不大于 1.05。
预施应力按预张拉、初张拉、终张拉三个阶段进行。张拉前,应清除管道内
杂物和积水。
当混凝土强度达到设计强度的 85%,养生期达到 7 天(冬季 10 天),弹性
模量达到要求,方可进行张拉作业。
按均衡对称,交错张拉的原则进行。张拉时根据测试的管道摩阻及喇叭口摩
阻试验数据,调整张拉力,实行张拉力和伸长值指标双控,张拉以张拉力控制为
主,以钢束伸长值进行校核。
张拉操作程序:0 →初张拉→设计吨位→持荷 5 分钟→锚固,锚固张拉时应
采用张拉力和伸长量双控。
终张拉完成,24 小时后检查确认无滑丝、断丝现象,即可切割锚外多余钢
绞线,用角磨机切割。
·60·
