Page 258 - 新时期公路勘察设计创新研究
P. 258

新时期公路勘察设计创新研究
             Research on Highway Survey and Design Innovation in the New Era

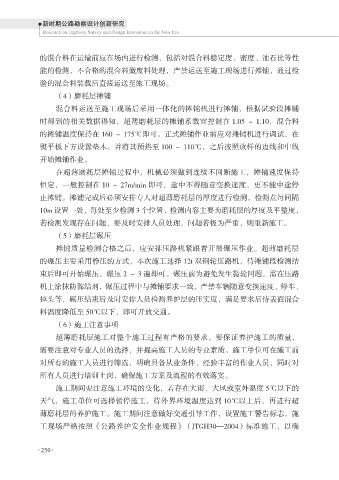

            的混合料在运输前应在场内进行检测,包括对混合料稳定度、密度、油石比等性
            能的检测,不合格的混合料做废料处理,严禁运送至施工现场进行摊铺,通过检
            验的混合料装载后直接运送至施工现场。
                 (4)磨耗层摊铺
                 混合料运送至施工现场后采用一体化的摊铺机进行摊铺,根据试验段摊铺

            时得到的相关数据得知,超薄磨耗层的摊铺系数宜控制在 1.05 ~ 1.10,混合料
            的摊铺温度保持在 160 ~ 175℃即可。正式摊铺作业前应对摊铺机进行调试,在
            熨平板下方设置垫木,并将其预热至 100 ~ 110℃,之后按照放样的边线和中线

            开始摊铺作业。
                 在超薄磨耗层摊铺过程中,机械必须做到连续不间断施工,摊铺速度保持
            恒定,一般控制在 10 ~ 27m/min 即可,途中不得随意变换速度,更不能中途停
            止摊铺。摊铺完成后必须安排专人对超薄磨耗层的厚度进行检测,检测点每间隔
            10m 设置一处,每处至少检测 3 个位置,检测内容主要为磨耗层的厚度及平整度,

            若检测发现存在问题,要及时安排人员处理,问题若极为严重,则重新施工。
                 (5)磨耗层碾压
                 摊铺质量检测合格之后,应安排压路机紧跟着开展碾压作业。超薄磨耗层

            的碾压主要采用静压的方式,本次施工选择 12t 双钢轮压路机,待摊铺段检测结
            束后即可开始碾压,碾压 2 ~ 3 遍即可。碾压前为避免发生黏轮问题,需在压路
            机上涂抹防黏结剂,碾压过程中与摊铺要求一致,严禁车辆随意变换速度、停车、
            掉头等,碾压结束后及时安排人员检测养护层的压实度,满足要求后待表面混合
            料温度降低至 50℃以下,即可开放交通。

                 (6)施工注意事项
                 超薄磨耗层施工对整个施工过程有严格的要求,要保证养护施工的质量,
            需要注意对专业人员的选择,并提高施工人员的专业素质。施工单位可在施工前

            对所有的施工人员进行筛选,明确具备从业条件、经验丰富的作业人员,同时对
            所有人员进行培训上岗,确保施工方案及流程的有效落实。
                 施工期间要注意施工环境的变化,若存在大雨、大风或室外温度 5℃以下的
            天气,施工单位可选择暂停施工,待外界环境温度达到 10℃以上后,再进行超
            薄磨耗层的养护施工。施工期间注意做好交通引导工作,设置施工警告标志,施

            工现场严格按照《公路养护安全作业规程》(JTGH30—2004)标准施工,以确


             250
             250
   253   254   255   256   257   258   259   260   261   262   263
