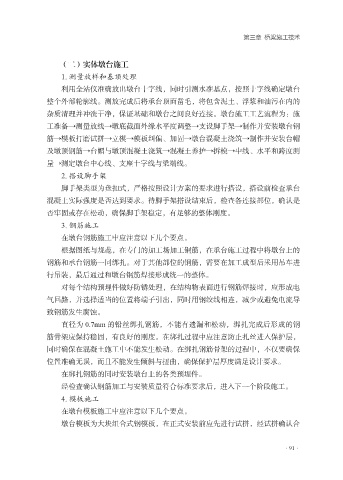

第三章  桥梁施工技术



                   (二)实体墩台施工
                   1. 测量放样和基顶处理
                   利用全站仪准确放出墩台十字线,同时引测水准基点,按照十字线确定墩台

               整个外部轮廓线。测放完成后将承台顶面凿毛,将包含泥土、浮浆和油污在内的
               杂质清理并冲洗干净,保证基础和墩台之间良好连接。墩台施工工艺流程为:施
               工准备→测量放线→墩底截面外缘水平度调整→支设脚手架→制作并安装墩台钢
               筋→模板打磨试拼→立模→模板纠偏、加固→墩台混凝土浇筑→制作并安装台帽

               及墩顶钢筋→台帽与墩顶混凝土浇筑→混凝土养护→拆模→中线、水平和跨度测
               量→测定墩台中心线、支座十字线与梁端线。
                   2. 搭设脚手架
                   脚手架类型为盘扣式,严格按照设计方案的要求进行搭设,搭设前检查承台

               混凝土实际强度是否达到要求。待脚手架搭设结束后,检查各连接部位,确认是
               否牢固或存在松动,确保脚手架稳定,有足够的整体刚度。
                   3. 钢筋施工
                   在墩台钢筋施工中应注意以下几个要点。

                   根据图纸与规范,在专门的加工场加工钢筋,在承台施工过程中将墩台上的
               钢筋和承台钢筋一同绑扎。对于其他部位的钢筋,需要在加工成型后采用吊车进
               行吊装,最后通过和墩台钢筋焊接形成统一的整体。
                   对每个结构预埋件做好防锈处理,在结构物表面进行钢筋焊接时,应形成电

               气回路,并选择适当的位置将端子引出,同时用钢绞线相连,减少或避免电流导
               致钢筋发生腐蚀。
                   直径为 0.7mm 的铅丝绑扎钢筋,不能有遗漏和松动,绑扎完成后形成的钢
               筋骨架应保持稳固,有良好的刚度。在绑扎过程中应注意防止扎丝进入保护层,

               同时确保在混凝土施工中不能发生松动。在绑扎钢筋骨架的过程中,不仅要确保
               位置准确无误,而且不能发生倾斜与扭曲,确保保护层厚度满足设计要求。
                   在绑扎钢筋的同时安装墩台上的各类预埋件。
                   经检查确认钢筋加工与安装质量符合标准要求后,进入下一个阶段施工。

                   4. 模板施工
                   在墩台模板施工中应注意以下几个要点。
                   墩台模板为大块组合式钢模板,在正式安装前应先进行试拼,经试拼确认合
