Page 108 - 建筑结构设计理论及实践研究
P. 108

Theoretical and Practical Research on Architectural Structural Design
             建筑结构设计理论及实践研究



             置线;切割剪力墙洞口时,先待切墙体分成 0.5m×0.5m 小块田字形分段切割,
             切割成每块的重量不宜超过 300kg,以利切割及搬运。用水钻从中心向四周带型
             切割,总体施工顺序由上至下进行切割。水钻排孔切割后人工剔凿扩展 50mm,
             保留钢筋,将原墙内钢筋对折焊接,用高强修补砂浆抹平,再按照图纸设计进行

             加固(如图 3-1 所示)。

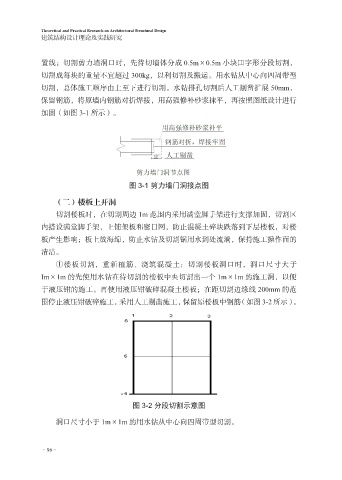

                                      图 3-1 剪力墙门洞接点图

                 (二)楼板上开洞
                 切割楼板时,在切割周边 1m 范围内采用满堂脚手架进行支撑加固,切割区
             内搭设满堂脚手架,上铺架板和密目网,防止混凝土碎块跌落到下层楼板,对楼
             板产生影响;板上放海绵,防止水钻及切割锯用水到处流淌,保持施工操作面的

             清洁。
                 ①楼板切割,重新植筋、浇筑混凝土:切割楼板洞口时,洞口尺寸大于
             Im×1m 的先使用水钻在待切割的楼板中央切割出一个 1m×1m 的施工洞,以便
             于液压钳的施工。再使用液压钳破碎混凝土楼板;在距切割边缘线 200mm 的范

             围停止液压钳破碎施工,采用人工剔凿施工,保留原楼板中钢筋(如图 3-2 所示)。
















                                       图 3-2 分段切割示意图

                 洞口尺寸小于 1m×1m 的用水钻从中心向四周带型切割。



             ·96·
