进行调整。
⑤控制振捣力度:振捣力度不宜过大或过小,过大容易导致混凝土粘度变差、
分层现象,过小则无法达到密实度要求。要根据具体情况进行调整。
⑥加强施工管理:施工现场要加强管理,确保振捣施工按照规定进行。要定
期检查振捣设备的工作状态,及时发现和解决问题。
⑦做好记录工作:要对振捣施工进行记录,包括振捣时间、振捣位置、振捣
频率和振幅、振捣力度等参数的记录,以便今后的施工参考和分析。
执行以上措施后,成功避免了振捣施工中潜在的问题,本条措施有效。
3.C(Check)阶段:
措施实施后,项目组对地涵施工外观质量评定情况进行了归纳整理,做出调
查分析表见表 3-3。

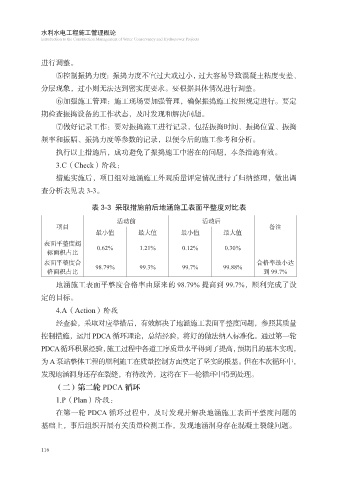

表 3-3 采取措施前后地涵施工表面平整度对比表
活动前 活动后
项目 备注
最小值 最大值 最小值 最大值
表面平整度超 0.62% 1.21% 0.12% 0.30%
标面积占比
表面平整度合 98.79% 99.3% 99.7% 99.88% 合格率最小达
格面积占比 到 99.7%
地涵施工表面平整度合格率由原来的 98.79% 提高到 99.7%,顺利完成了设
定的目标。
4.A(Action)阶段
经查验,采取对应举措后,有效解决了地涵施工表面平整度问题,参照其质量
控制措施,运用 PDCA 循环理论,总结经验,将好的做法纳入标准化。通过第一轮
PDCA循环积累经验,施工过程中各道工序质量水平得到了提高,预期目的基本实现,
为 A 泵站整体工程的顺利施工在质量控制方面奠定了坚实的根基。但在本次循环中,
发现地涵洞身还存在裂缝,有待改善,这将在下一轮循环中得到处理。
(二)第二轮 PDCA 循环
1.P(Plan)阶段:
在第一轮 PDCA 循环过程中,及时发现并解决地涵施工表面平整度问题的
基础上,事后组织开展有关质量检测工作,发现地涵洞身存在混凝土裂缝问题。
116
