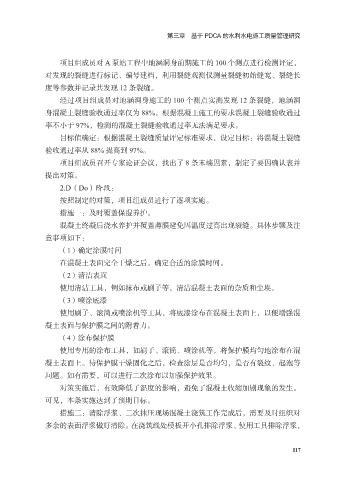

第三章 基于 PDCA 的水利水电施工质量管理研究
项目组成员对 A 泵站工程中地涵洞身前期施工的 100 个测点进行检测评定,
对发现的裂缝进行标记、编号建档,利用裂缝观测仪测量裂缝初始缝宽、裂缝长
度等参数并记录共发现 12 条裂缝。
经过项目组成员对地涵洞身施工的 100 个测点实测发现 12 条裂缝,地涵洞
身混凝土裂缝验收通过率仅为 88%,根据混凝土施工的要求混凝土裂缝验收通过
率不小于 97%,检测的混凝土裂缝验收通过率无法满足要求。
目标值确定:根据混凝土裂缝质量评定标准要求,设定目标:将混凝土裂缝
验收通过率从 88% 提高到 97%。
项目组成员召开专家论证会议,找出了 8 条末端因素,制定了要因确认表并
提出对策。
2.D(Do)阶段:
按照制定的对策,项目组成员进行了逐项实施。
措施一:及时覆盖保湿养护。
混凝土终凝后浇水养护并覆盖薄膜避免因温度过高出现裂缝。具体步骤及注
意事项如下:
(1)确定涂膜时间
在混凝土表面完全干燥之后,确定合适的涂膜时间。
(2)清洁表面
使用清洁工具,例如抹布或刷子等,清洁混凝土表面的杂质和尘埃。
(3)喷涂底漆
使用刷子、滚筒或喷涂机等工具,将底漆涂布在混凝土表面上,以便增强混
凝土表面与保护膜之间的附着力。
(4)涂布保护膜
使用专用的涂布工具,如刷子、滚筒、喷涂机等,将保护膜均匀地涂布在混
凝土表面上。待保护膜干燥固化之后,检查涂层是否均匀,是否有裂纹、起泡等
问题。如有需要,可以进行二次涂布以加强保护效果。
对策实施后,有效降低了温度的影响,避免了混凝土收缩加剧现象的发生。
可见,本条实施达到了预期目标。
措施二:清除浮浆、二次抹压现场混凝土浇筑工作完成后,需要及时组织对
多余的表面浮浆做好清除。在浇筑线处模板开小孔排除浮浆、使用工具排除浮浆,
117
