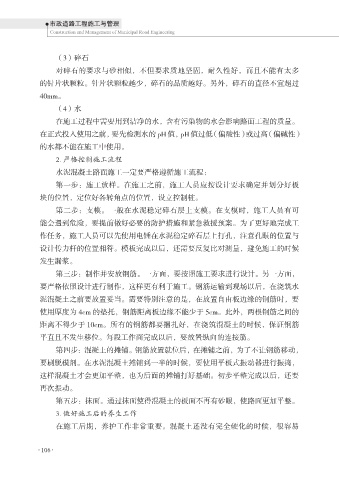

Page 116 - 市政道路工程施工与管理
P. 116
市政道路工程施工与管理
Construction and Management of Municipal Road Engineering
(3)碎石
对碎石的要求与砂相似,不但要求质地坚固,耐久性好,而且不能有太多
的针片状颗粒。针片状颗粒越少,碎石的品质越好。另外,碎石的直径不宜超过
40mm。
(4)水
在施工过程中需要用到洁净的水,含有污染物的水会影响路面工程的质量。
在正式投入使用之前,要先检测水的 pH 值,pH 值过低(偏酸性)或过高(偏碱性)
的水都不能在施工中使用。
2. 严格控制施工流程
水泥混凝土路面施工一定要严格遵循施工流程:
第一步:施工放样。在施工之前,施工人员应按设计要求确定并划分好板
块的位置,定位好各转角点的位置,设立控制桩。
第二步:支模。一般在水泥稳定碎石层上支模。在支模时,施工人员有可
能会遇到危险,要提前做好必要的防护措施和紧急救援预案。为了更好地完成工
作任务,施工人员可以先使用电锤在水泥稳定碎石层上打孔,注意孔眼的位置与
设计传力杆的位置相符。模板完成以后,还需要反复比对测量,避免施工的时候
发生漏浆。
第三步:制作并安放钢筋。一方面,要按照施工要求进行设计。另一方面,
要严格依照设计进行制作,这样更有利于施工。钢筋运输到现场以后,在浇筑水
泥混凝土之前要放置妥当。需要特别注意的是,在放置自由板边缘的钢筋时,要
使用厚度为 4cm 的垫托,钢筋距离板边缘不能少于 5cm。此外,两根钢筋之间的
距离不得少于 10cm。所有的钢筋都要捆扎好,在浇筑混凝土的时候,保证钢筋
平直且不发生移位。每段工作面完成以后,要放置纵向的连接筋。
第四步:混凝土的摊铺。钢筋放置就位后,在摊铺之前,为了不让钢筋移动,
要刷脱模剂。在水泥混凝土摊铺到一半的时候,要使用平板式振动器进行振捣,
这样混凝土才会更加平整,也为后面的摊铺打好基础。初步平整完成以后,还要
再次振动。
第五步:抹面。通过抹面使得混凝土的板面不再有砂眼,使路面更加平整。
3. 做好施工后的养生工作
在施工后期,养护工作非常重要。混凝土还没有完全硬化的时候,很容易
106
