Page 133 - 开发建设设计管理与实务
P. 133
第三章 工程建设阶段

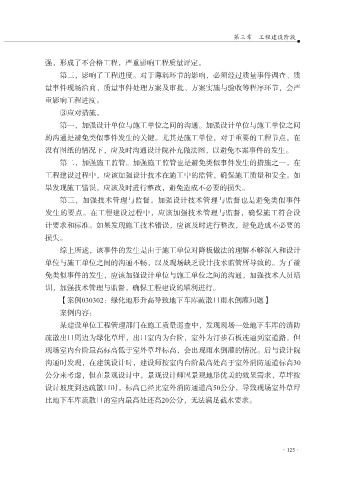

强,形成了不合格工程,严重影响工程质量评定。
第三,影响了工程进度。对于薄弱环节的影响,必须经过质量事件调查、质
量事件现场洽商、质量事件处理方案及审批、方案实施与验收等程序环节,会严
重影响工程进度。
③应对措施。
第一,加强设计单位与施工单位之间的沟通。加强设计单位与施工单位之间
的沟通是避免类似事件发生的关键。尤其是施工单位,对于重要的工程节点,在
没有图纸的情况下,应及时沟通设计院补充做法图,以避免本案事件的发生。
第二,加强施工监管。加强施工监管也是避免类似事件发生的措施之一。在
工程建设过程中,应该加强设计技术在施工中的监管,确保施工质量和安全。如
果发现施工错误,应该及时进行整改,避免造成不必要的损失。
第三,加强技术管理与监督。加强设计技术管理与监督也是避免类似事件
发生的要点。在工程建设过程中,应该加强技术管理与监督,确保施工符合设
计要求和标准。如果发现施工技术错误,应该及时进行整改,避免造成不必要的
损失。
综上所述,该事件的发生是由于施工单位对降板做法的理解不够深入和设计
单位与施工单位之间的沟通不畅,以及现场缺乏设计技术监管所导致的。为了避
免类似事件的发生,应该加强设计单位与施工单位之间的沟通,加强技术人员培
训,加强技术管理与监督,确保工程建设的顺利进行。
【案例030302:绿化地形升高导致地下车库疏散口雨水倒灌问题】
案例内容:
某建设单位工程管理部门在施工质量巡查中,发现现场一处地下车库的消防
疏散出口周边为绿化草坪,出口室内为台阶,室外为汀步石板连通到室道路,但
现场室内台阶最高标高低于室外草坪标高,会出现雨水倒灌的情况。后与设计院
沟通时发现,在建筑设计时,建设师按室内台阶最高处高于室外消防通道标高30
公分来考虑,但在景观设计中,景观设计师因景观地形优美的效果需求,草坪按
设计坡度到达疏散口时,标高已经比室外消防通道高50公分,导致现场室外草坪
比地下车库疏散口的室内最高处还高20公分,无法满足截水要求。
·125·
