Page 194 - 新时期建筑工程设计之路探索
P. 194
新时期建筑工程设计之路探索
Exploration of Architectural Engineering Design in the New Era

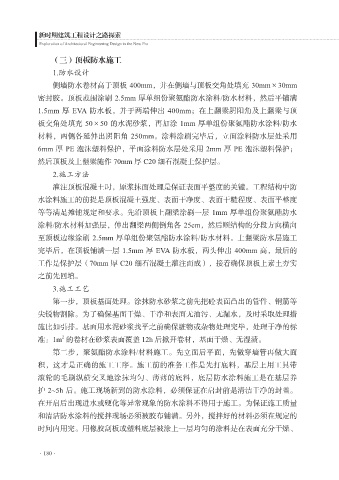

(三)顶板防水施工
1.防水设计
侧墙防水卷材高于顶板 400mm,并在侧墙与顶板交角处填充 30mm×30mm
密封胶。顶板范围涂刷 2.5mm 厚单组份聚氨酯防水涂料/防水材料,然后平铺满
1.5mm 厚 EVA 防水板,并于两端伸出 400mm;在上翻梁阴阳角及上翻梁与顶
板交角处填充 50×50 的水泥砂浆,再加涂 1mm 厚单组份聚氨酯防水涂料/防水
材料,两侧各延伸出阴阳角 250mm。涂料涂刷完毕后,立面涂料防水层处采用
6mm 厚 PE 泡沫塑料保护,平面涂料防水层处采用 2mm 厚 PE 泡沫塑料保护;
然后顶板及上翻梁施作 70mm 厚 C20 细石混凝土保护层。
2.施工方法
灌注顶板混凝土时,原浆抹面处理是保证表面平整度的关键。工程结构中防
水涂料施工的前提是顶板混凝土强度、表面干净度、表面干糙程度、表面平整度
等等满足摊铺规定和要求。先沿顶板上翻梁涂刷一层 1mm 厚单组份聚氨酯防水
涂料/防水材料加强层,伸出翻梁两侧倒角各 25cm,然后顺结构的分段方向横向
至顶板边缘涂刷 2.5mm 厚单组份聚氨酯防水涂料/防水材料。上翻梁防水层施工
完毕后,在顶板铺满一层 1.5mm 厚 EVA 防水板,两头伸出 400mm 高,最后的
工作是保护层(70mm 厚 C20 细石混凝土灌注而成),接着确保顶板上素土夯实
之前先回填。
3.施工工艺
第一步,顶板基面处理。涂抹防水砂浆之前先把砼表面凸出的管件、钢筋等
尖锐物割除。为了确保基面干燥、干净和表面无油污、无漏水,及时采取处理措
施比如引排。基面用水泥砂浆找平之前确保脏物或杂物处理完毕,处理干净的标
2
准:1m 的卷材在砂浆表面覆盖 12h 后掀开卷材,基面干燥、无湿渍。
第二步,聚氨酯防水涂料/材料施工。先立面后平面,先做穿墙管再做大面
积,这才是正确的施工工序。施工前的准备工作是先打底料,基层上用工具带
滚轮的毛刷纵横交叉地涂抹均匀、薄薄的底料,底层防水涂料施工是在基层养
护 2~5h 后。施工现场新到的防水涂料,必须保证在启封前是清洁干净的封盖。
在开启后出现进水或硬化等异常现象的防水涂料不得用于施工。为保证施工质量
和清洁防水涂料的搅拌现场必须被胶布铺满。另外,搅拌好的材料必须在规定的
时间内用完。用橡胶刮板或塑料底层被涂上一层均匀的涂料是在表面充分干燥、
·180·
